Projekty obce

Oprava Mlýnského rybníka

17.2.2026

ANKETA - dejte nám vědět svůj názor

Po anketách na lavičky, autobusové zastávky a další témata, jsme tady s další prosbou o Váš názor.

ZÁBRADLÍ MLÝNSKÉHO RYBNÍKA

  • Rekonstrukce rybníku přinese významnou změnu. Použitá zábradlí budou důležitým detailem a bezpečnostním prvkem, který tento nový veřejný prostor vizuálně podtrhne.
  • Dejte nám případě vědět, jaké zábradlí by se Vám ve veřejném prostoru líbilo.

PARK NA ROZCESTÍ

  • Připravili jsme také studii revitalizace veřejných prostranství v okolí hlavní křižovatky v centru obce a po jejím zveřejnění 13.1.2026 na webu i na Facebooku jsme zaznamenali jen pozitivní ohlasy.
  • Na nedávném zasedání zastupitelstva jsme ale získali od několika občanů na tento projekt negativní názory.
  • Rozhodli jsme se tedy i v tomto případě vyhlásit anketu, a budeme moc rádi, když nám sdělíte svůj názor k navrženému řešení a k dalšímu směřování tohoto místa.

OBECNÁ PRAVIDLA

  • Hlasovat může každý s trvale přihlášeným pobytem v Květnici.
  • Referenční obrázky uvažujte jako směr, který se Vám ne/líbí. Finální realizace bude tímto směru zohledněna.
  • Anketa bude ukončena v sobotu 21. 02. 2026

   Hlasovat v anketě

Předem děkujeme za Vaši účast.

10.2.2026

Aktuální širší informace

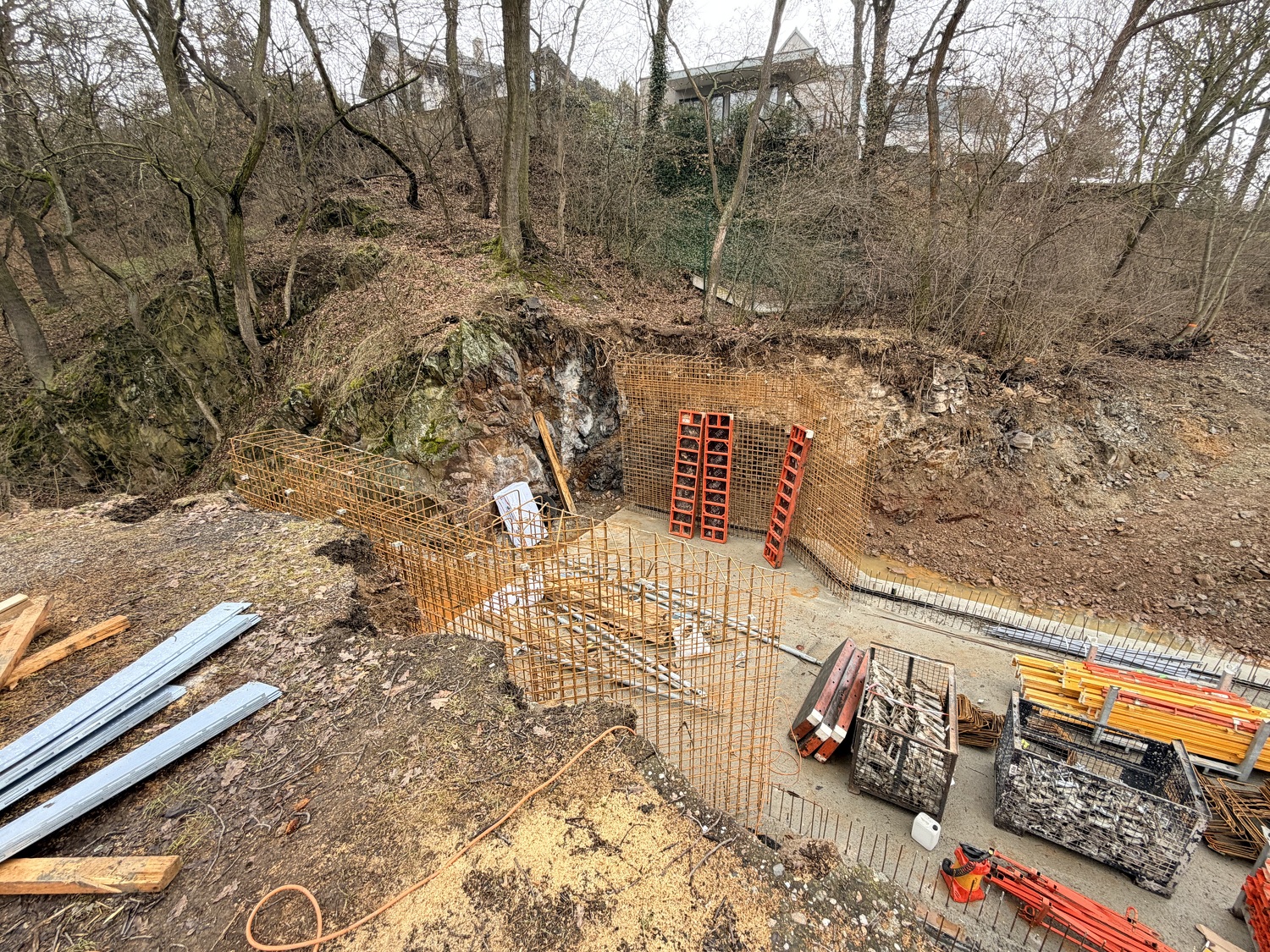

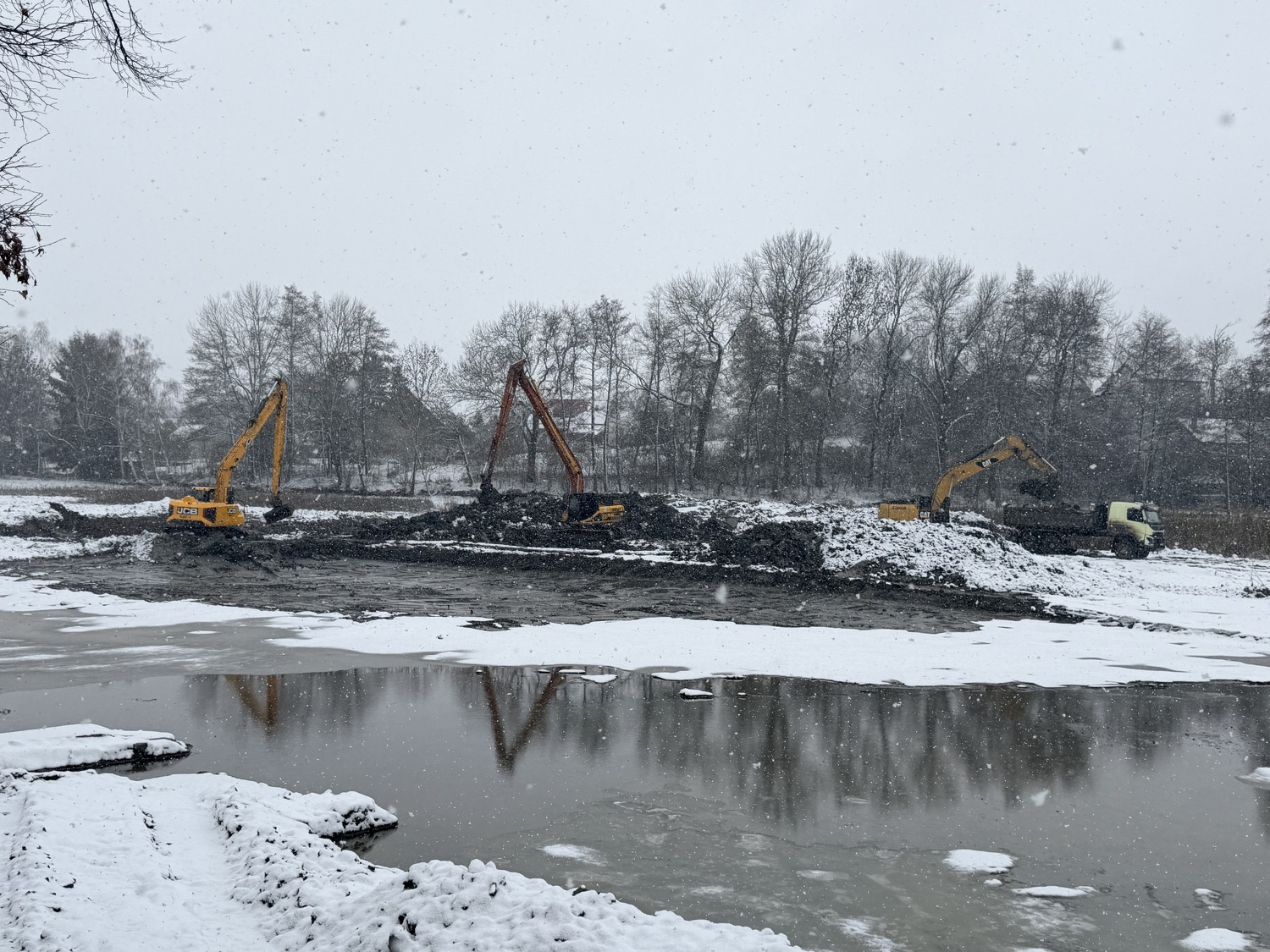

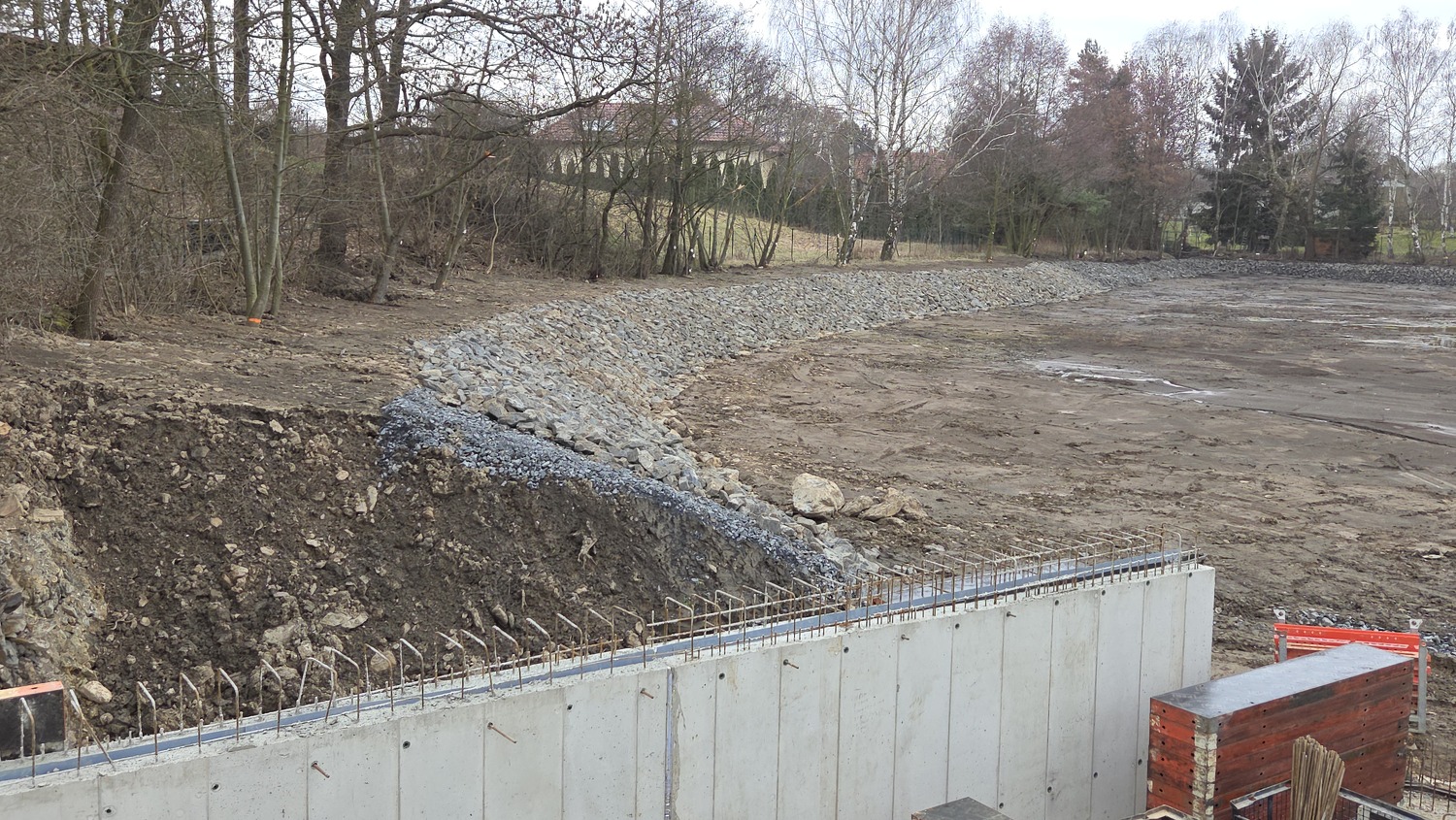

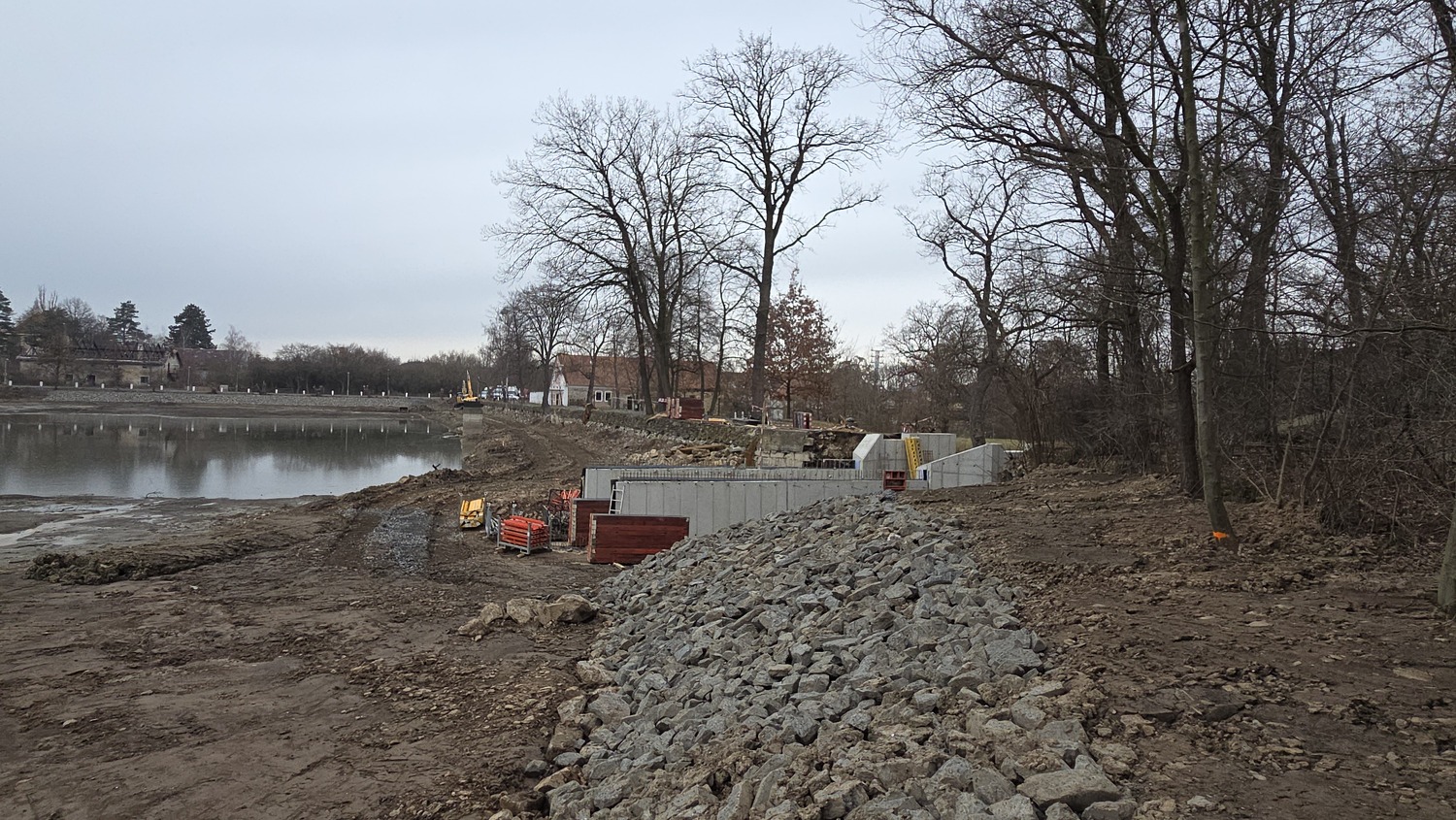

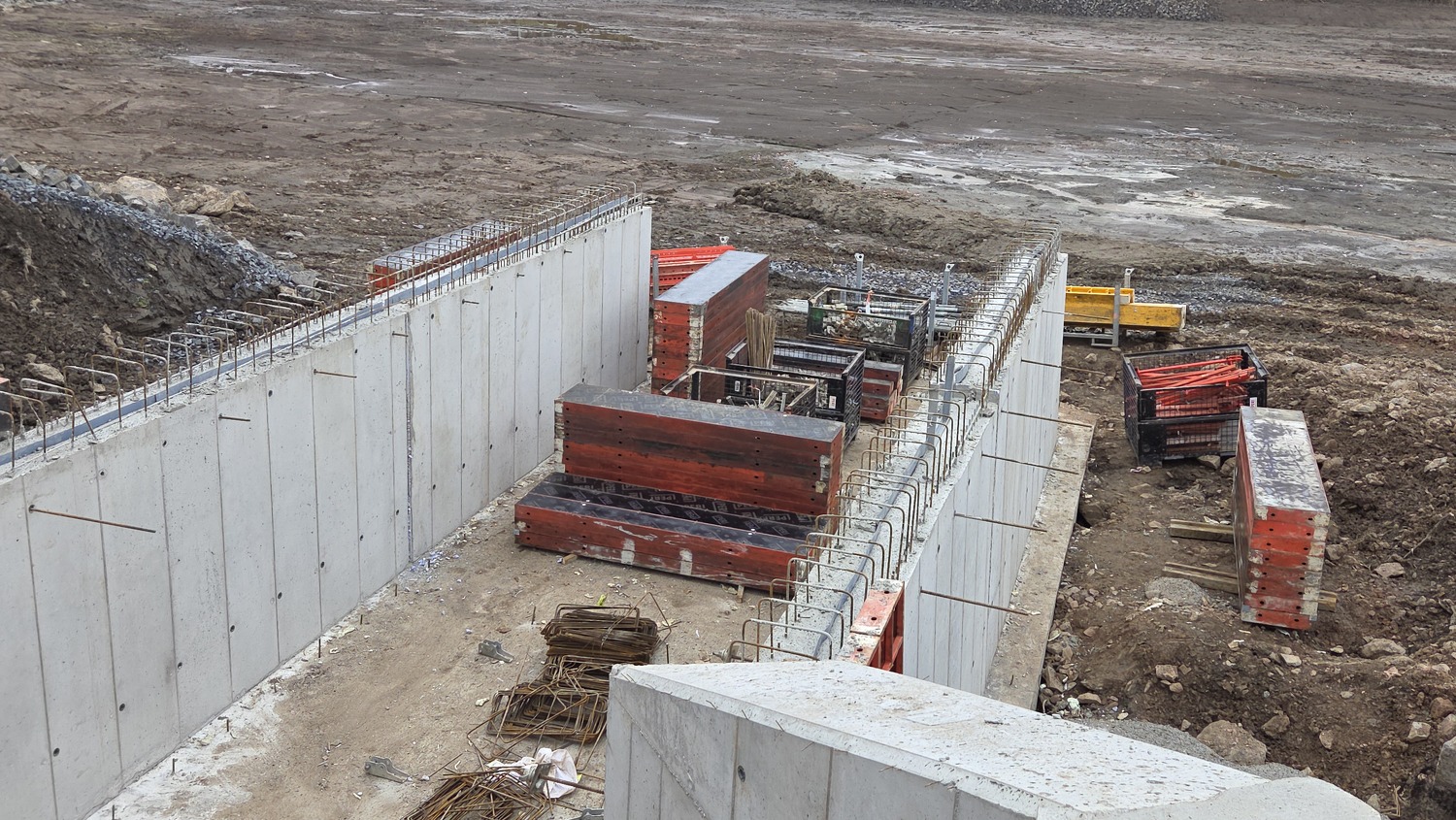

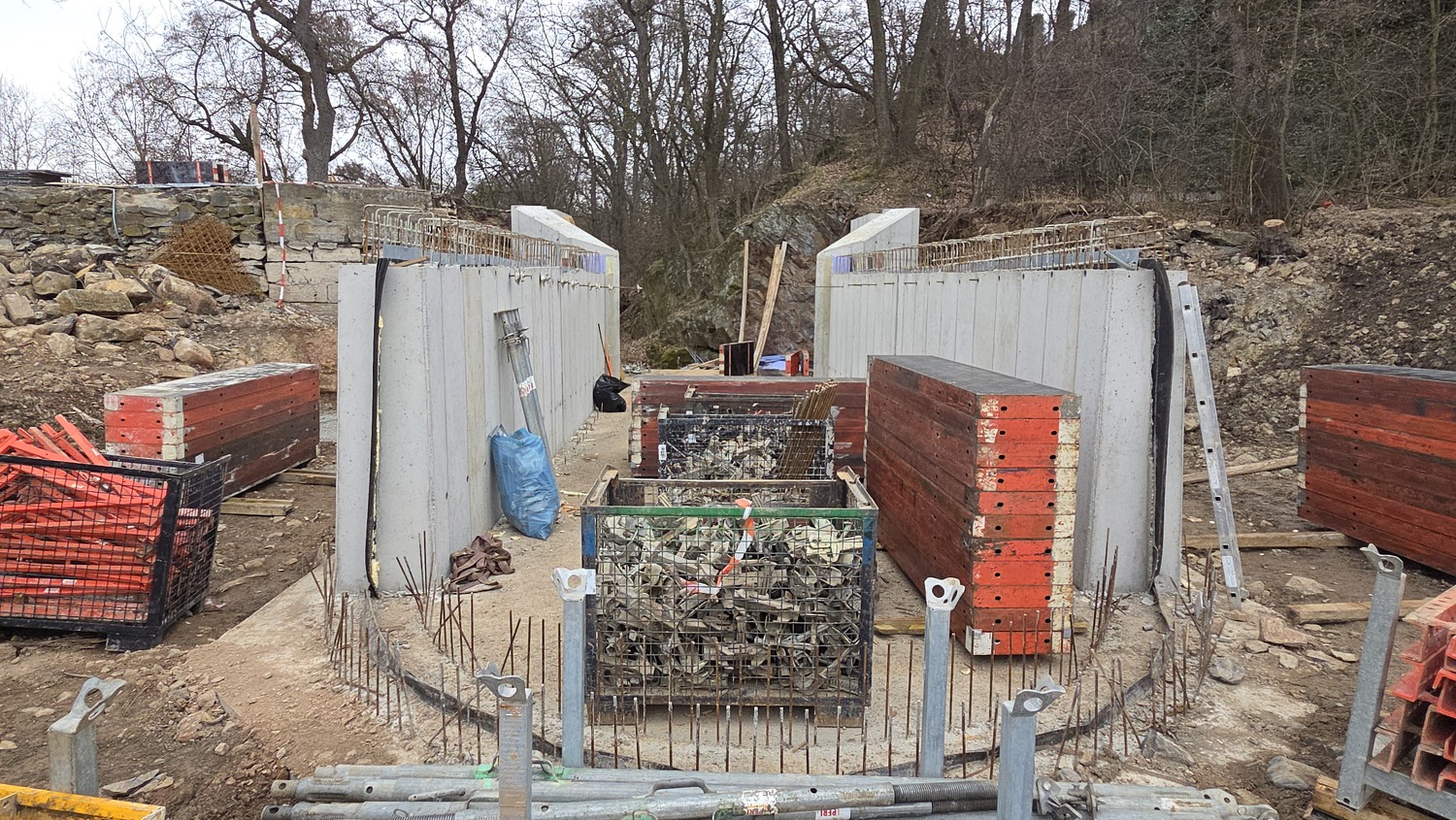

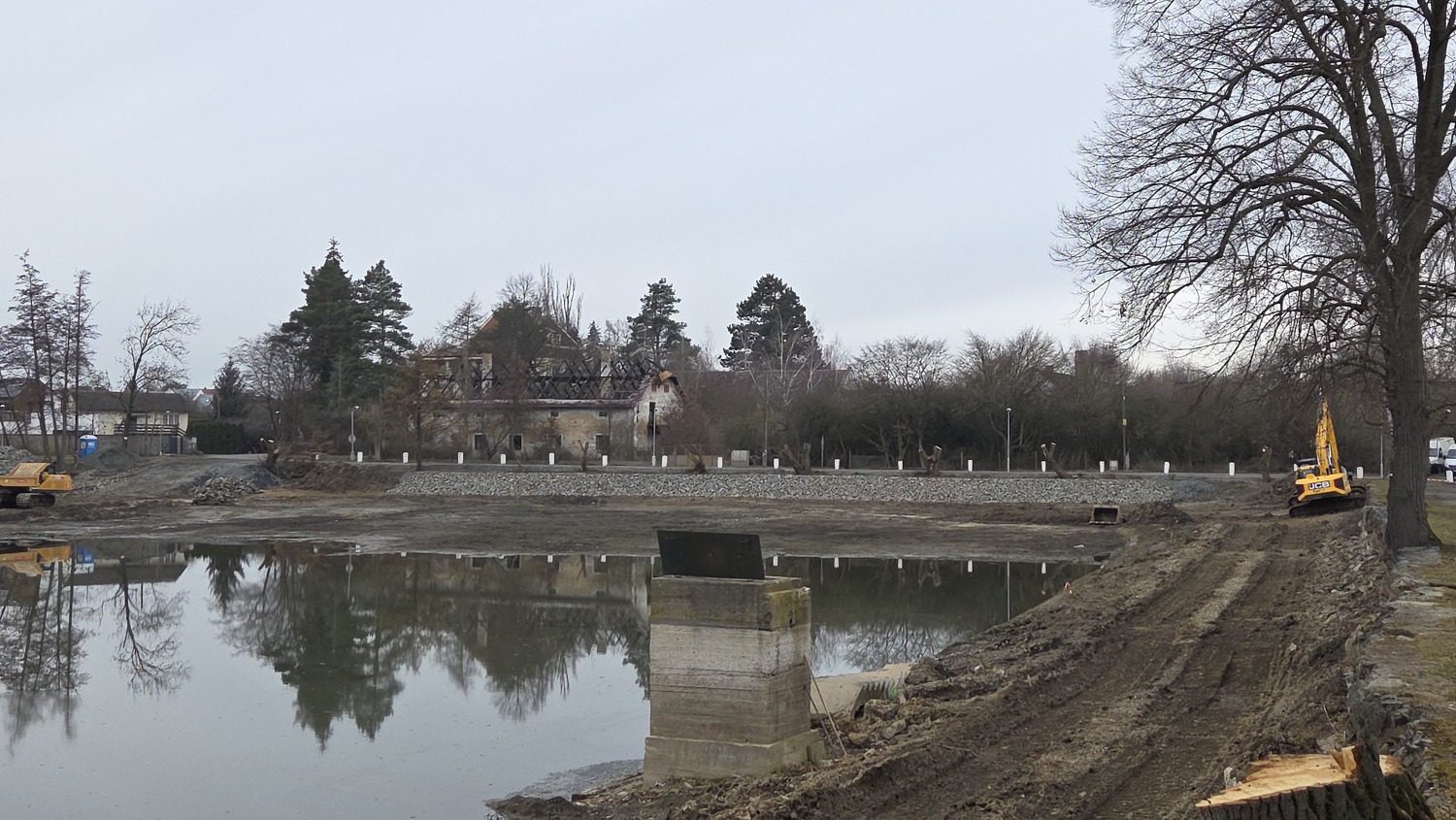

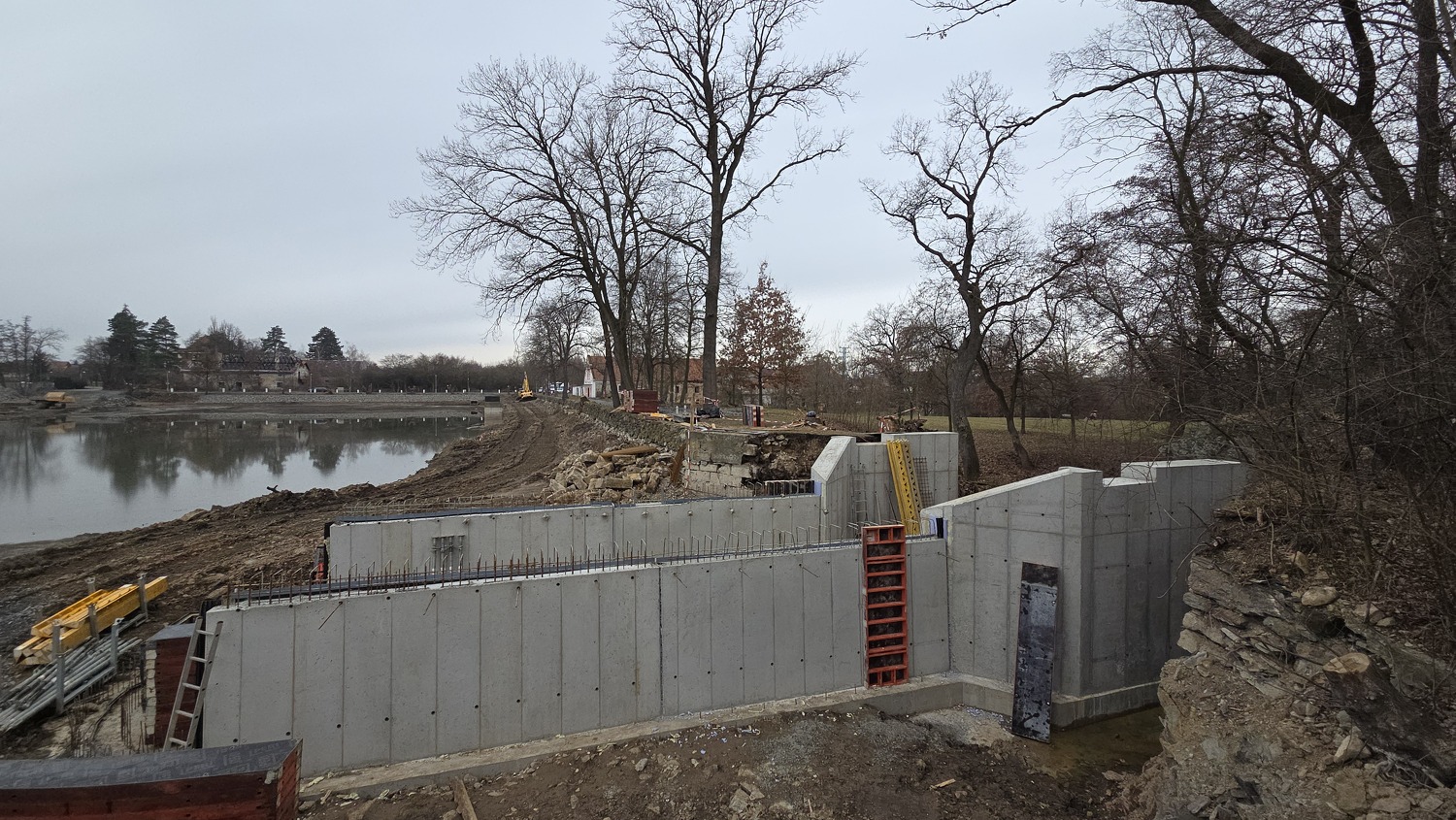

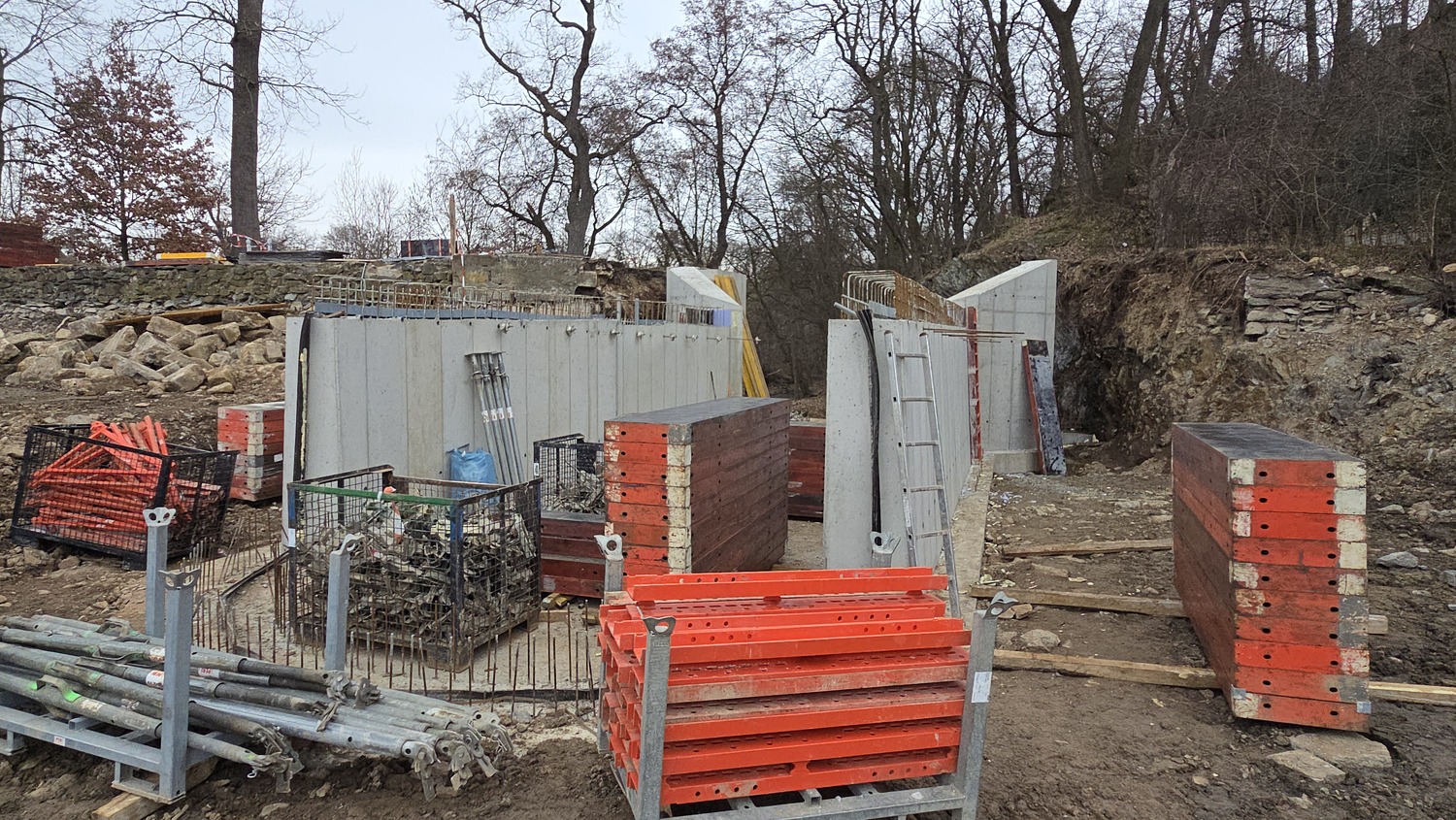

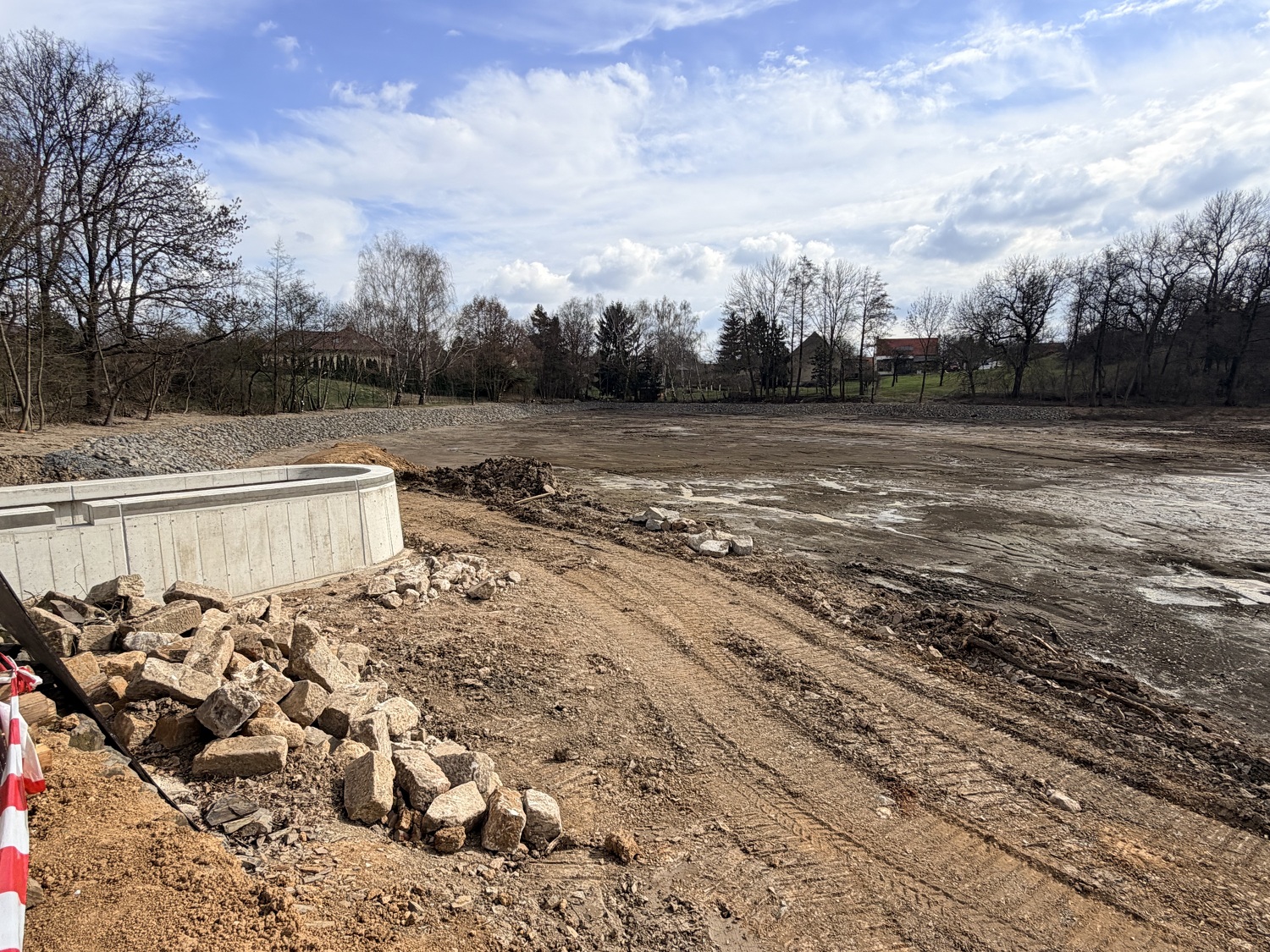

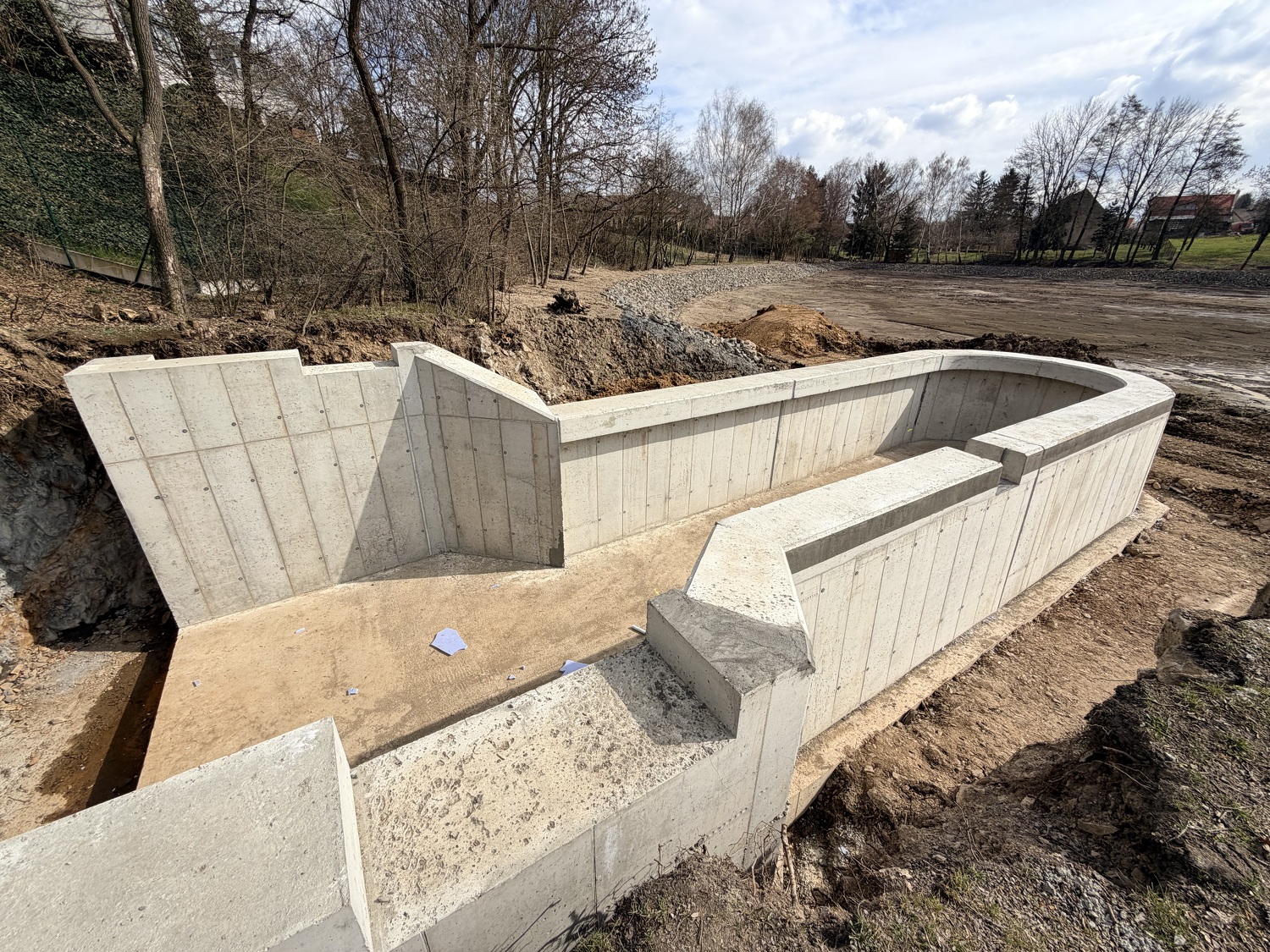

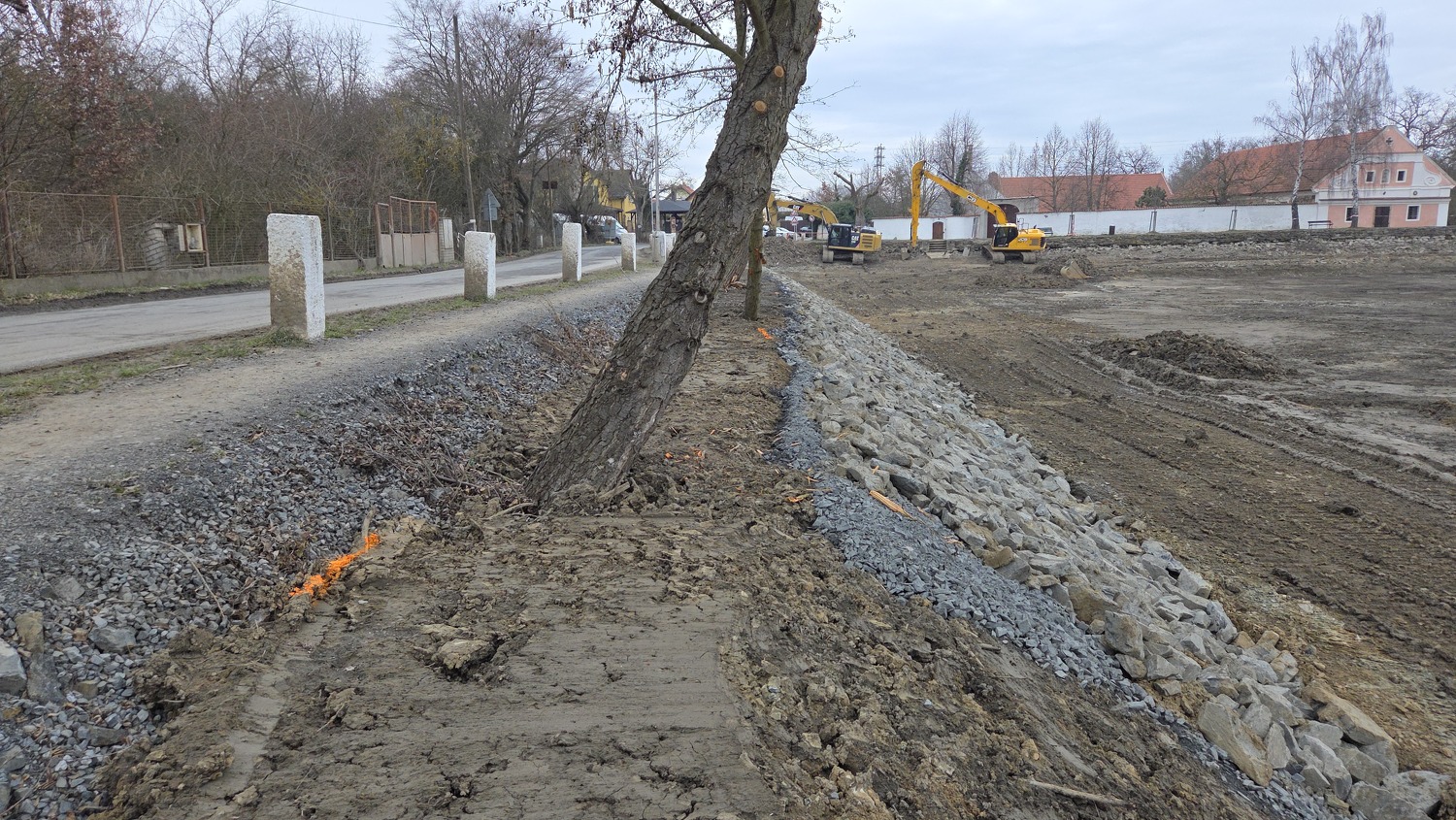

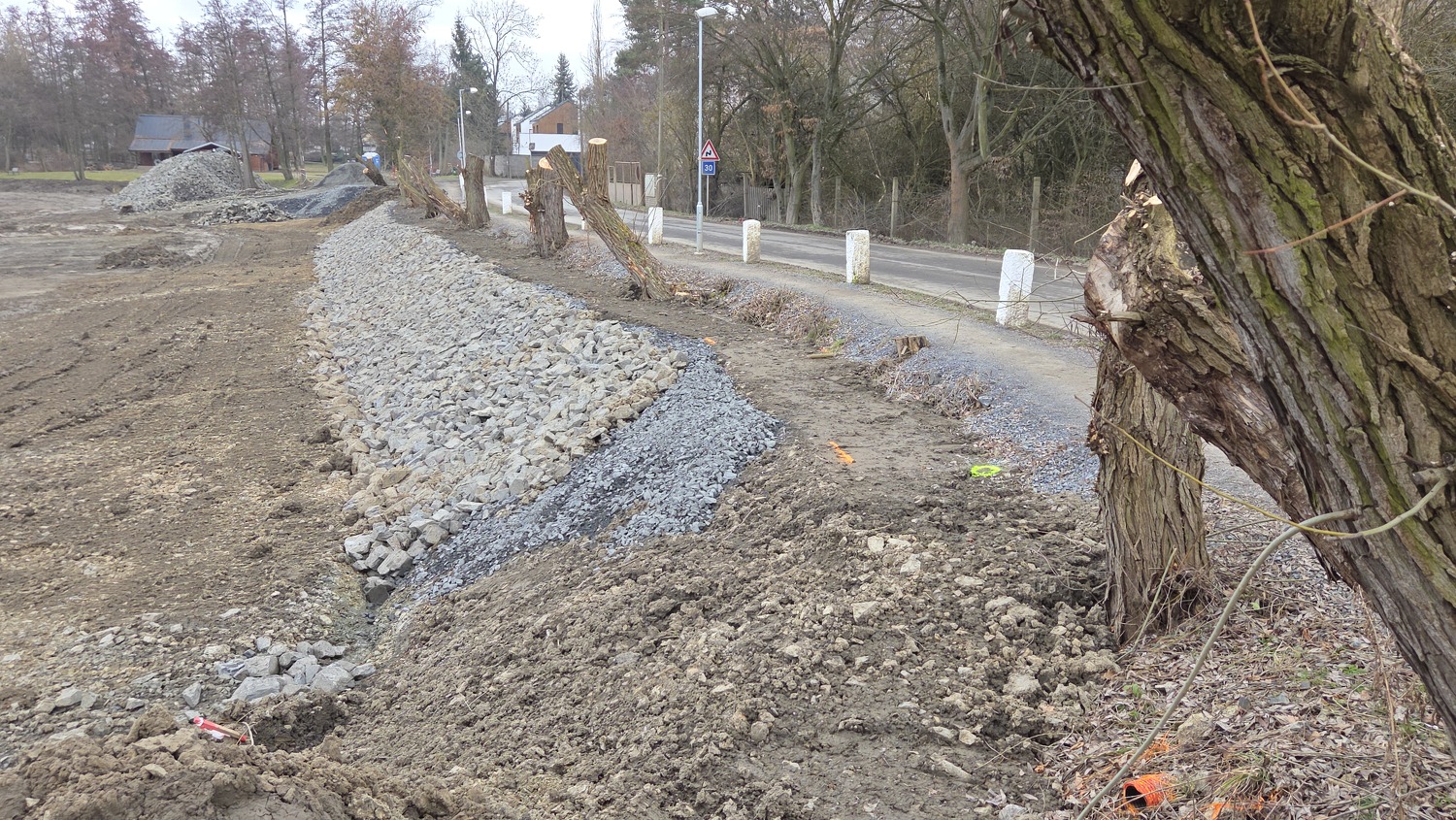

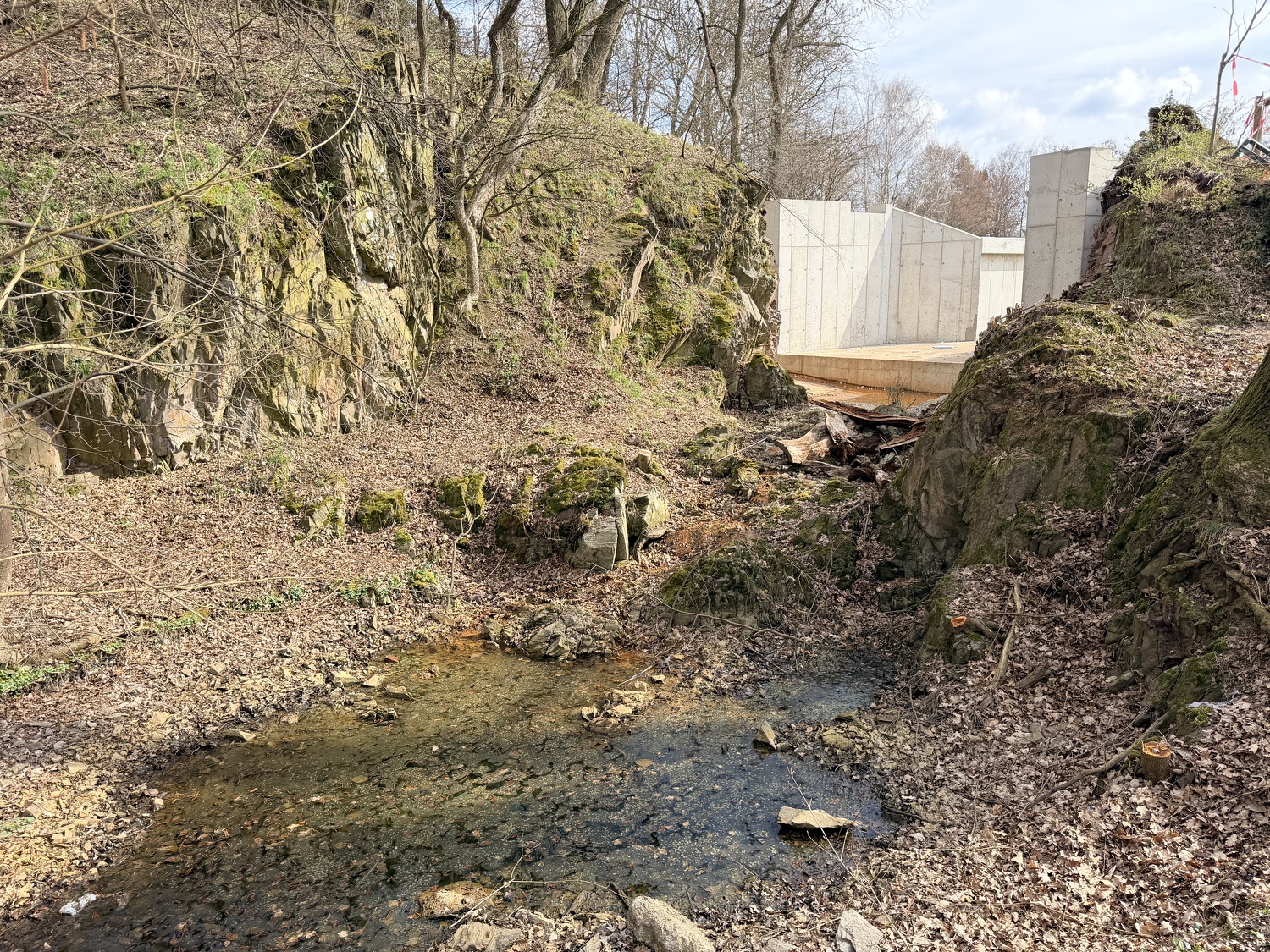

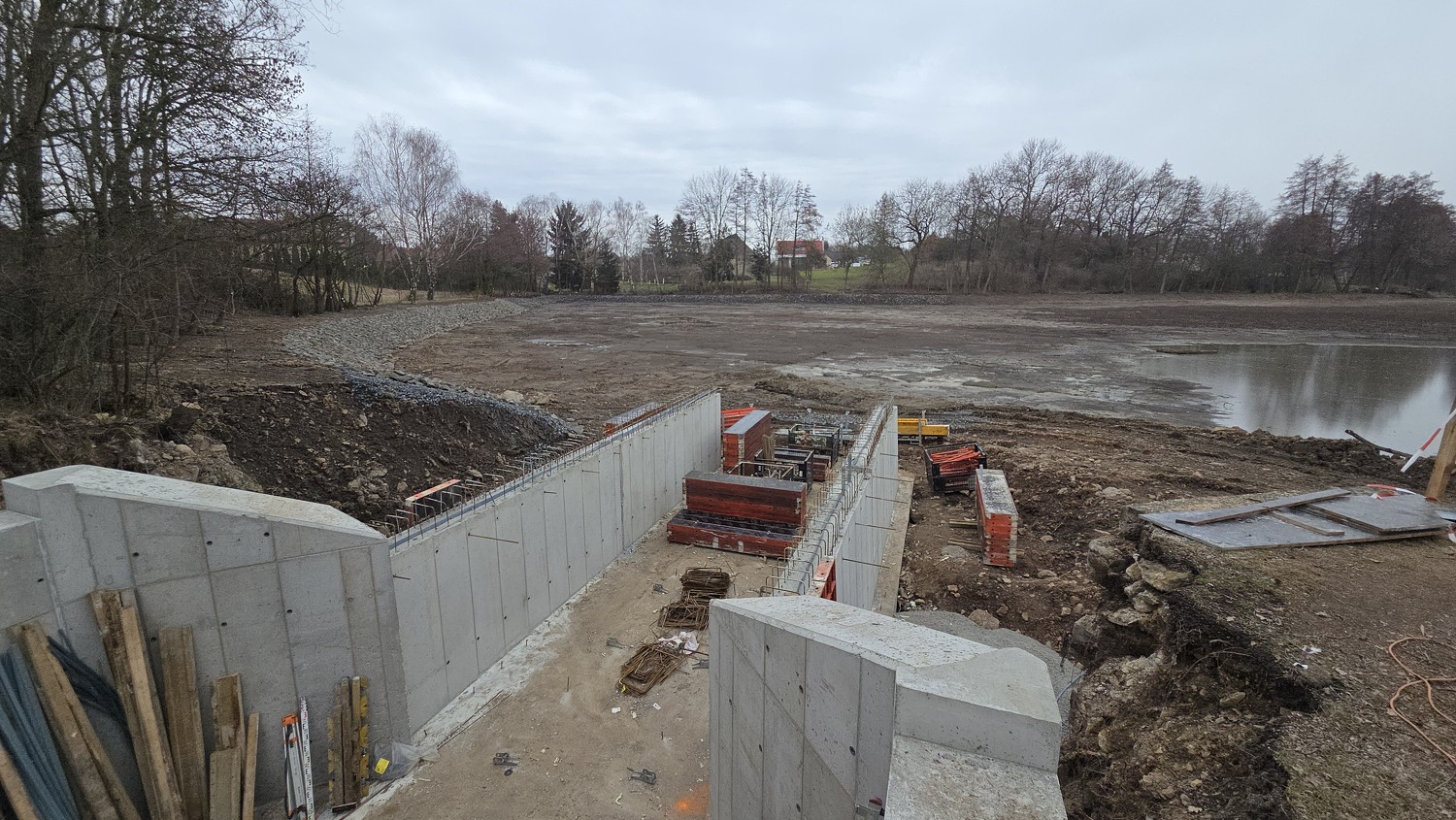

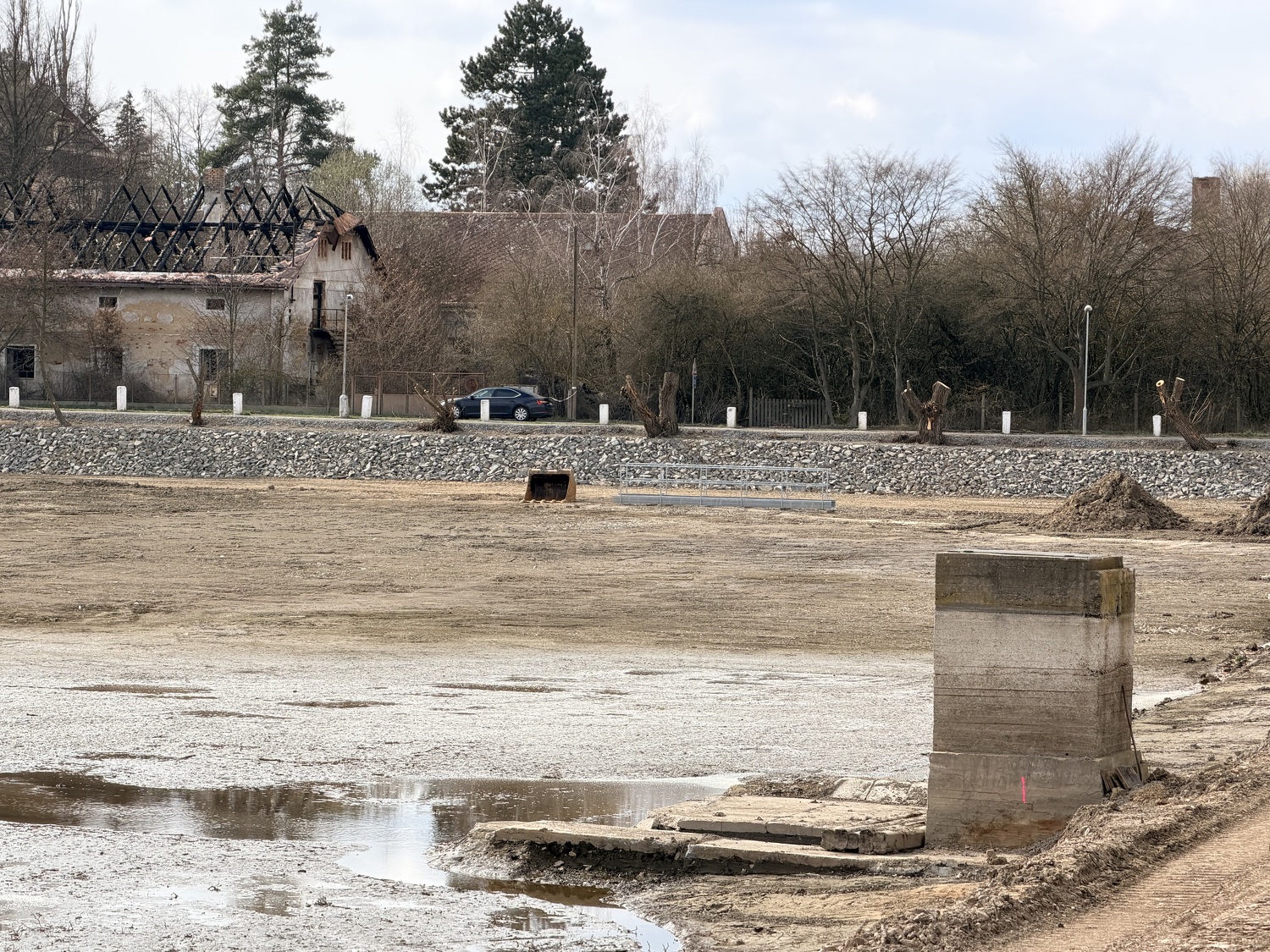

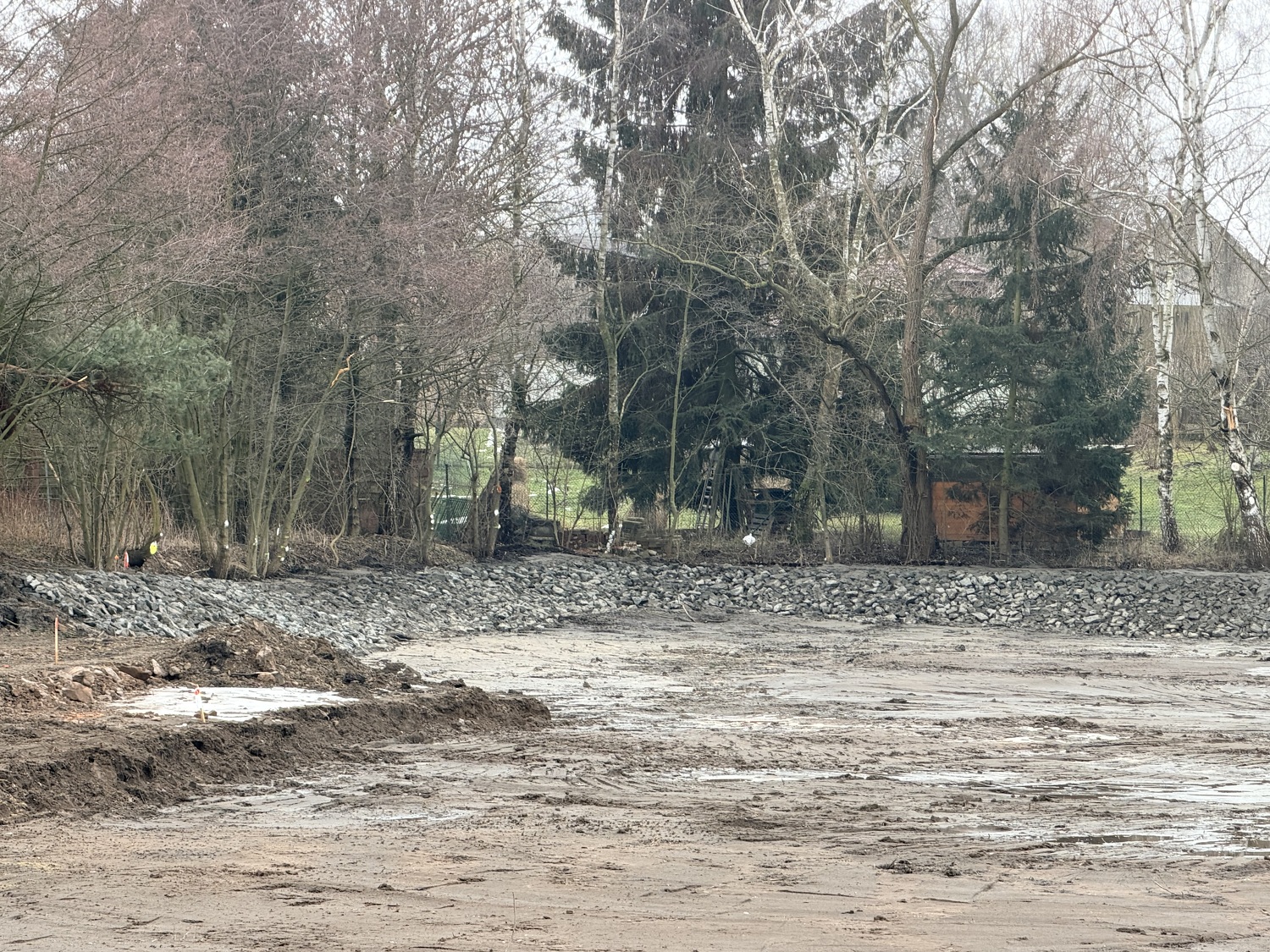

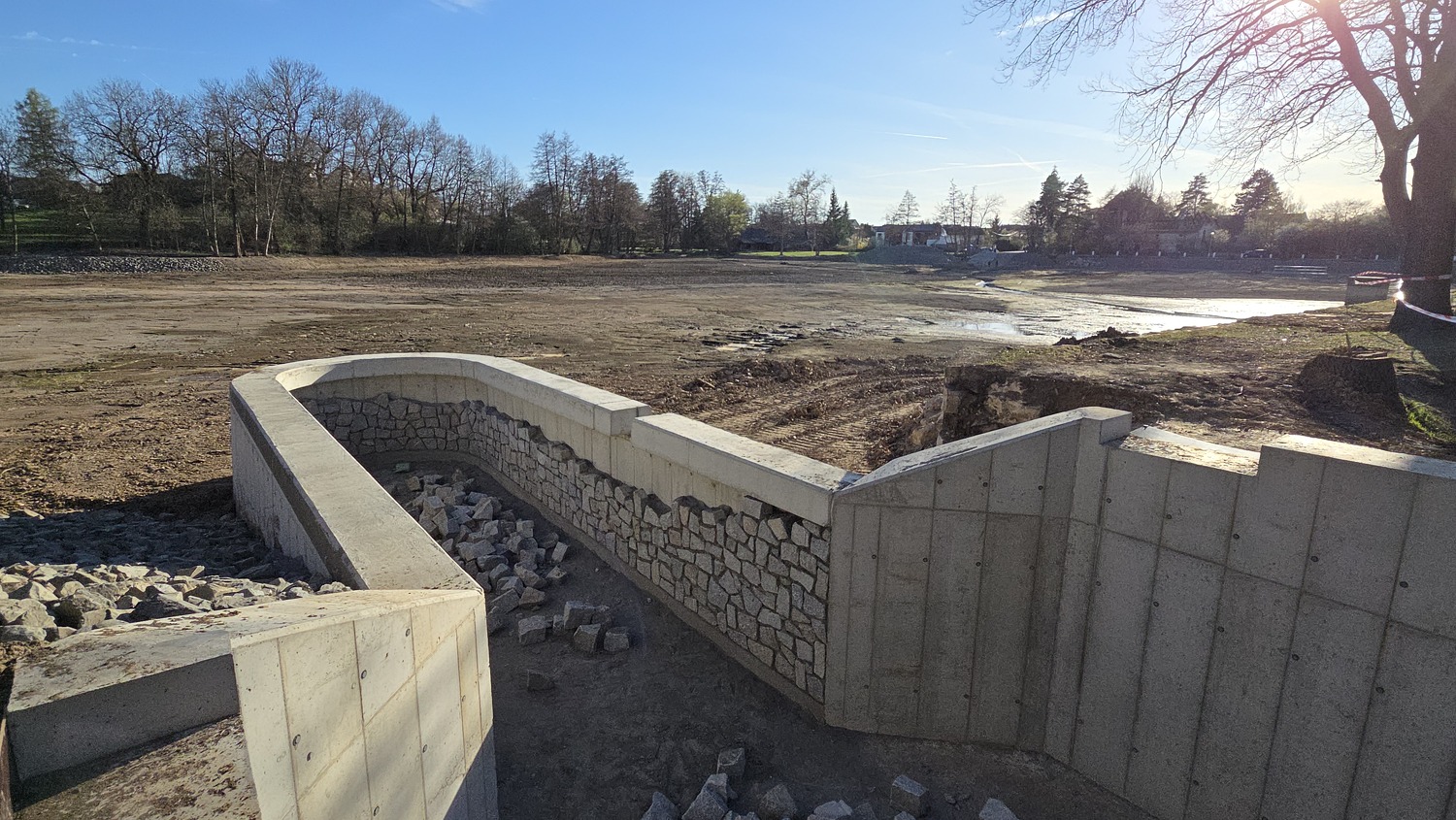

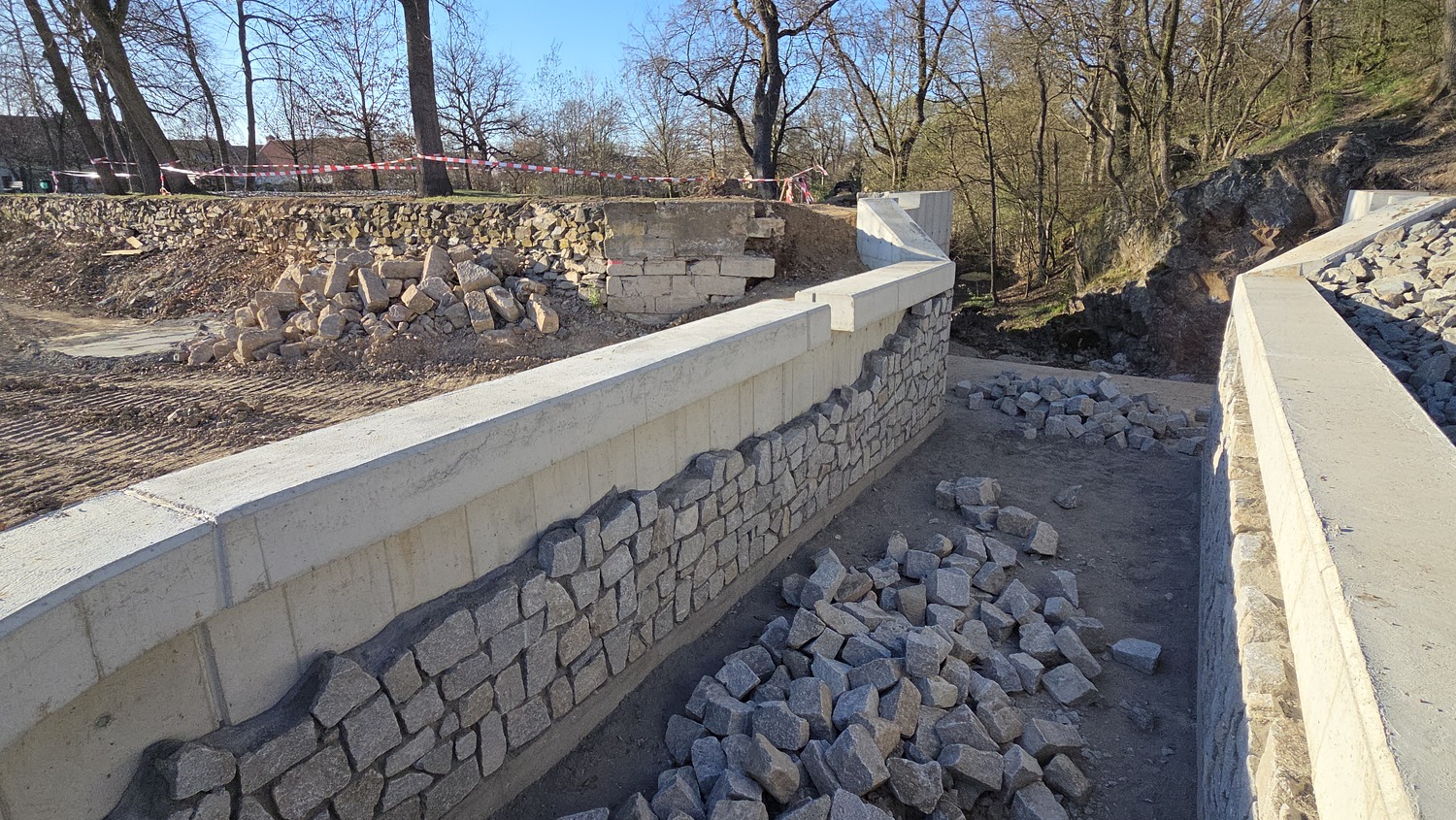

  • Aktuálně zde probíhají práce na modelaci břehů a jejich zpevňování lomovým kamenem, pokračuje betonování základové desky, osazování armatur a realizace bezpečnostního přelivu. Současně se pravidelně konají kontrolní dny stavby, při nichž je kontrolován postup prací, technické řešení i soulad s projektovou dokumentací a podmínkami dotčených orgánů.
  • Zhotovitel předložil návrh dodatku ke smlouvě, kterým se na základě změnových listů upravuje celková cena díla a současně se – s ohledem na nepříznivé klimatické podmínky a rozšíření rozsahu prací – posouvá termín dokončení stavby.
    Předpokládané navýšení ceny činí přibližně 3,5 mil. Kč, z toho zhruba 800 tisíc Kč představují zvýšené náklady na odvoz sedimentu po delší trase. Další část navýšení je dána dodatečnými požadavky obce, zejména na opevnění jižního a východního břehu lomovým kamenem, aby se zabránilo dalšímu přirozenému rozpínání rybníka vlivem eroze a předešlo se budoucím významným nákladům.
  • A právě k tomuto bodu – změnám a vícepracím – považujeme za důležité doplnit širší vysvětlení.
  • Je naprosto běžné – a v praxi zcela přirozené – že se v průběhu realizace stavebního projektu objeví potřeba dílčích úprav, změn nebo tzv. víceprací. Každý projekt se totiž v určité fázi dostává z roviny plánů a dokumentace do reality konkrétního území, podloží a skutečného technického stavu.
  • Teprve při samotné realizaci se mohou naplno projevit okolnosti, které nebylo možné s dostatečnou přesností předvídat ve fázi projektové přípravy – ať už jde o technický stav dotčených konstrukcí, skladbu podloží, skutečný rozsah degradace prvků nebo návaznosti na okolní infrastrukturu. Zároveň je nutné průběžně reagovat na vývoj stavby i na aktuální zjištění přímo v terénu.
  • Úpravy projektu, změnové listy i vícepráce proto nejsou selháním přípravy, ale standardním nástrojem řízení stavby. Jejich smyslem je zajistit, aby výsledné dílo bylo bezpečné, funkční, dlouhodobě udržitelné a odpovídalo skutečným podmínkám na místě.
  • Z pohledu investora – tedy obce – je zásadní, aby všechny změny byly řádně technicky zdůvodněny, projednány se zhotovitelem i technickým dozorem, transparentně vyčísleny a schváleny v souladu s platnou smlouvou a právními předpisy.
  • Naším cílem není realizovat stavbu „podle papíru za každou cenu“, ale odpovědně reagovat na reálný stav území a zajistit, aby výsledné řešení bylo kvalitní, bezpečné a ekonomicky obhajitelné i z dlouhodobého pohledu.

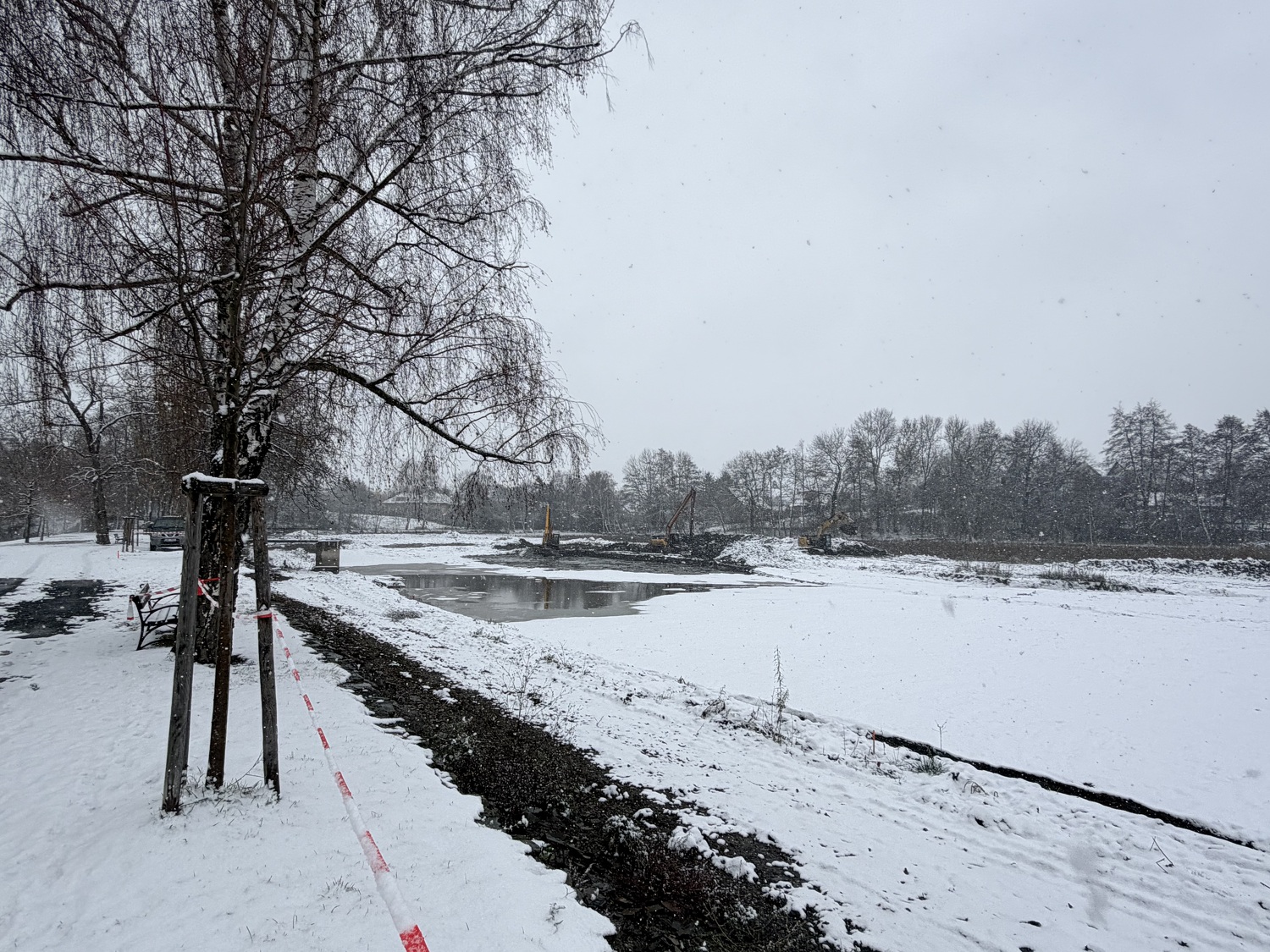

5.2.2026

Informace ze stavby

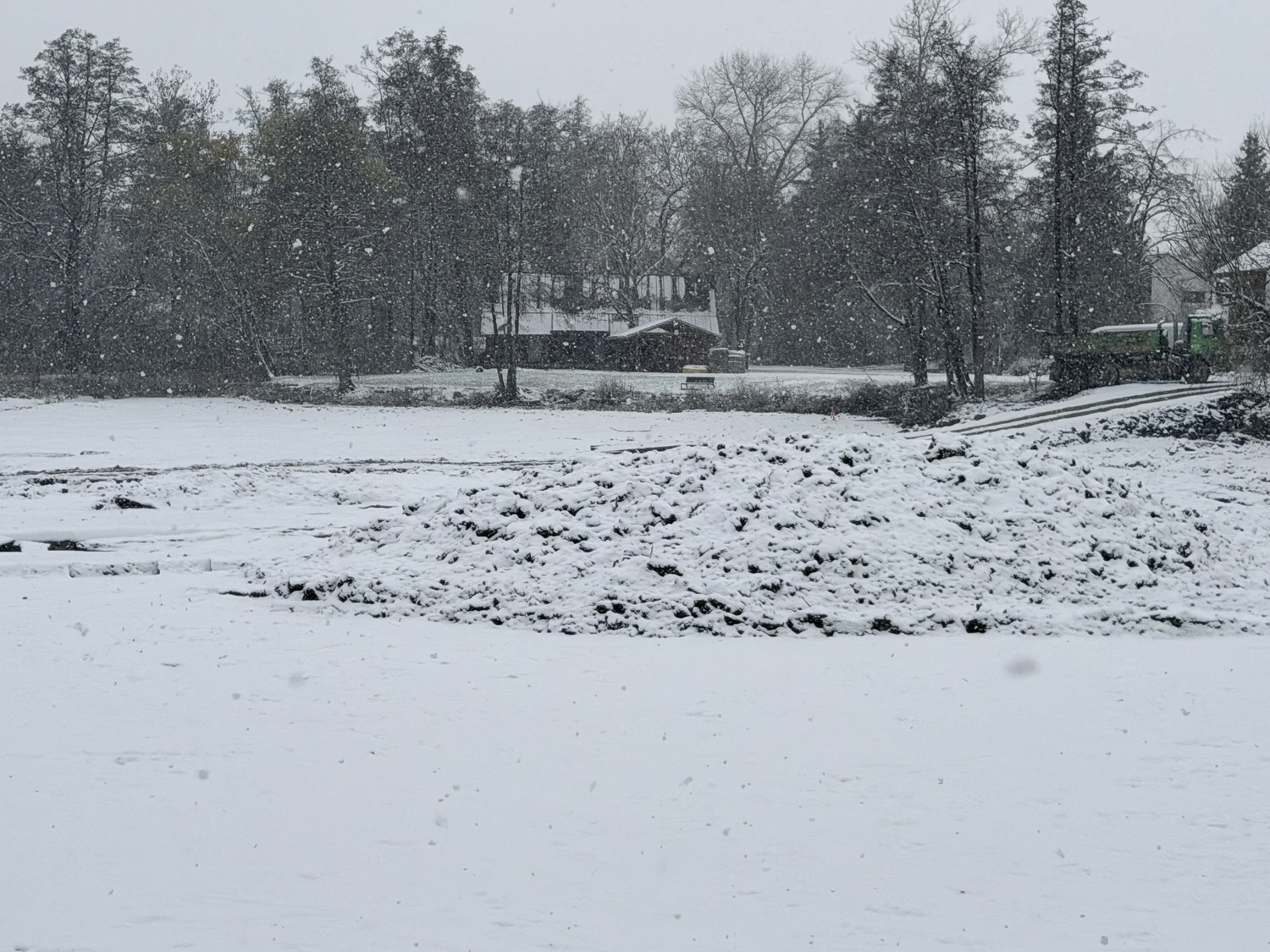

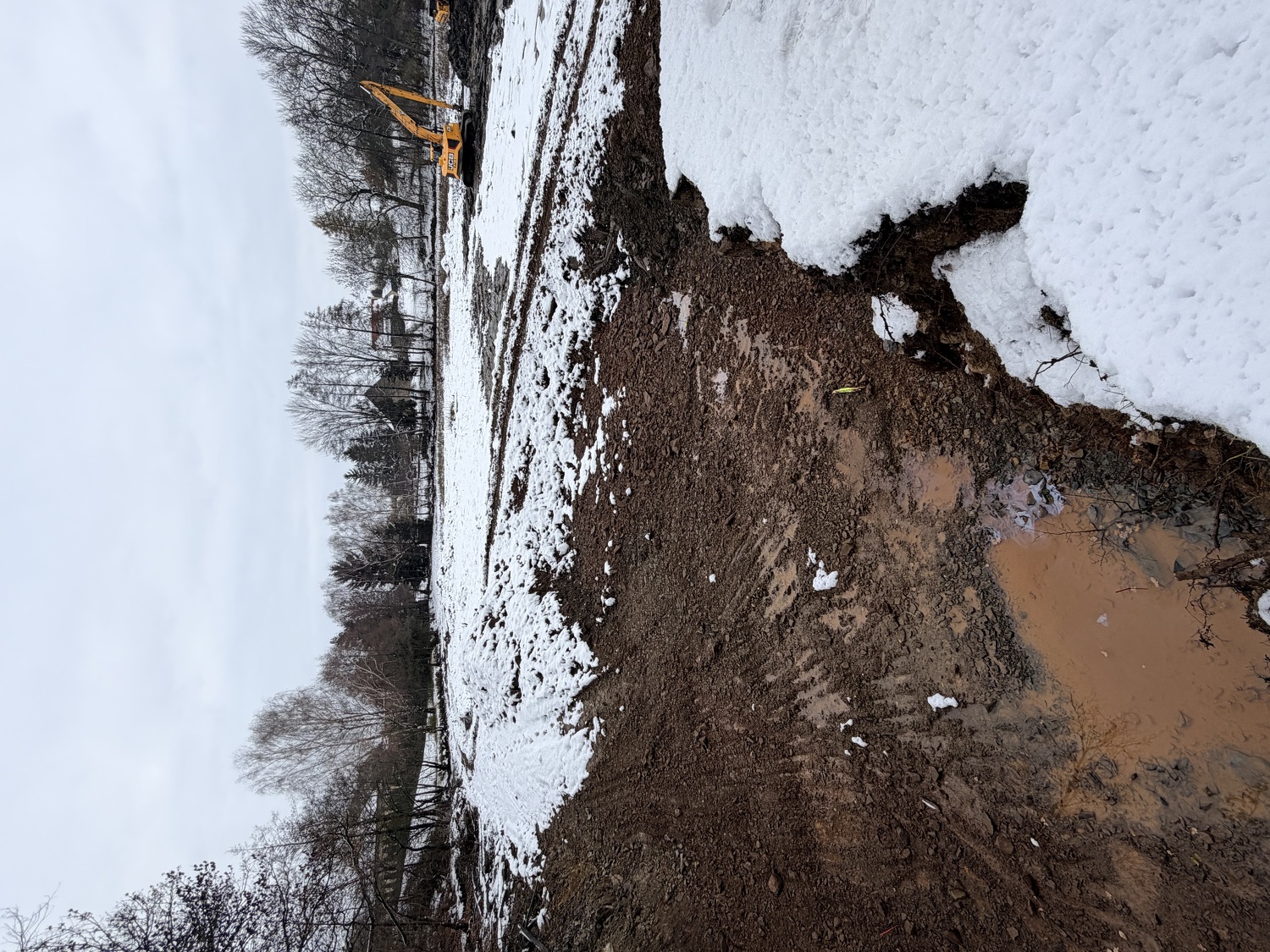

Probíhají práce na modelaci břehů a jejich zpevňování lomovým kamenem. Zhotovitel předložil návrh dodatku, kterým se upravuje celková cena díla na základě změnových listů. Z důvodu klimatických podmínek a změny rozsahu díla se posouvá termín dokončení díla. Předpokládané navýšení ceny díla je stanovena na cca 3,5 mil. Kč, z čehož cca 800 tisíc korun představuje zvýšené náklady na odvoz sedimentu z důvodu delší trasy. Další navýšení je dáno dodatečnými požadavky obce, zejména opevnění jižního a východního břehu lomovým kamenem za účelem zamezení dalšího rozpínání rybníka přirozenou erozí a tedy zamezení budoucím významným nákladům.

14. 01. 2026

Nařízené kácení

  • Obec jako vlastník nese odpovědnost za stromy, které na obecních pozemcích rostou. Dlouhodobě spolupracujeme proto s dendrologem, který vypracoval pasport veřejné zeleně a stromy pravidelně kontroluje a ošetřuje.
  • V rámci probíhající revitalizace Mlýnského rybníka jsme byli nezávislým biologickým dozorem, dendrologem, odborem životního prostředí (OŽP) i Agenturou pro ochranu přírody a krajiny upozorněni na zhoršující se vitalitu dvou stromů na hrázi a bylo vyhodnoceno, že je potřeba tyto stromy pokácet.
  • Při přípravě podkladů pro žádost o vydání povolení ke kácení a souhlasu se zásahem do významného krajinného prvku bylo zjištěno, že stav stromů se výrazně zhoršil a hrozí bezprostřední ohrožení života a zdraví pohybujících se osob a rozsáhlé materiální škody.
  • Z tohoto důvodu bylo nezbytné přistoupit k havarijnímu pokácení těchto dvou stromů. Velice nás mrzí další kácení, ale původní stromy vlivem svého stáří postupně ztrácí vitalitu, dožívají a stávají se nebezpečnými.
  • Po dohodě s biologickým dozorem bude dřevo z těchto stromů využito v litorálním pásmu rybníka má celou řadu ekologických přínosů a stane se základem pro budování úkrytů pro ryby, obojživelníky, hmyz a další organismy.
  • Společně s dendrologem bude navržena a realizována nová výsadba, a to nejen na hrázi, ale i na dalších místech v obci.

2. 10. 2025

Trasa odvozu sedimentu

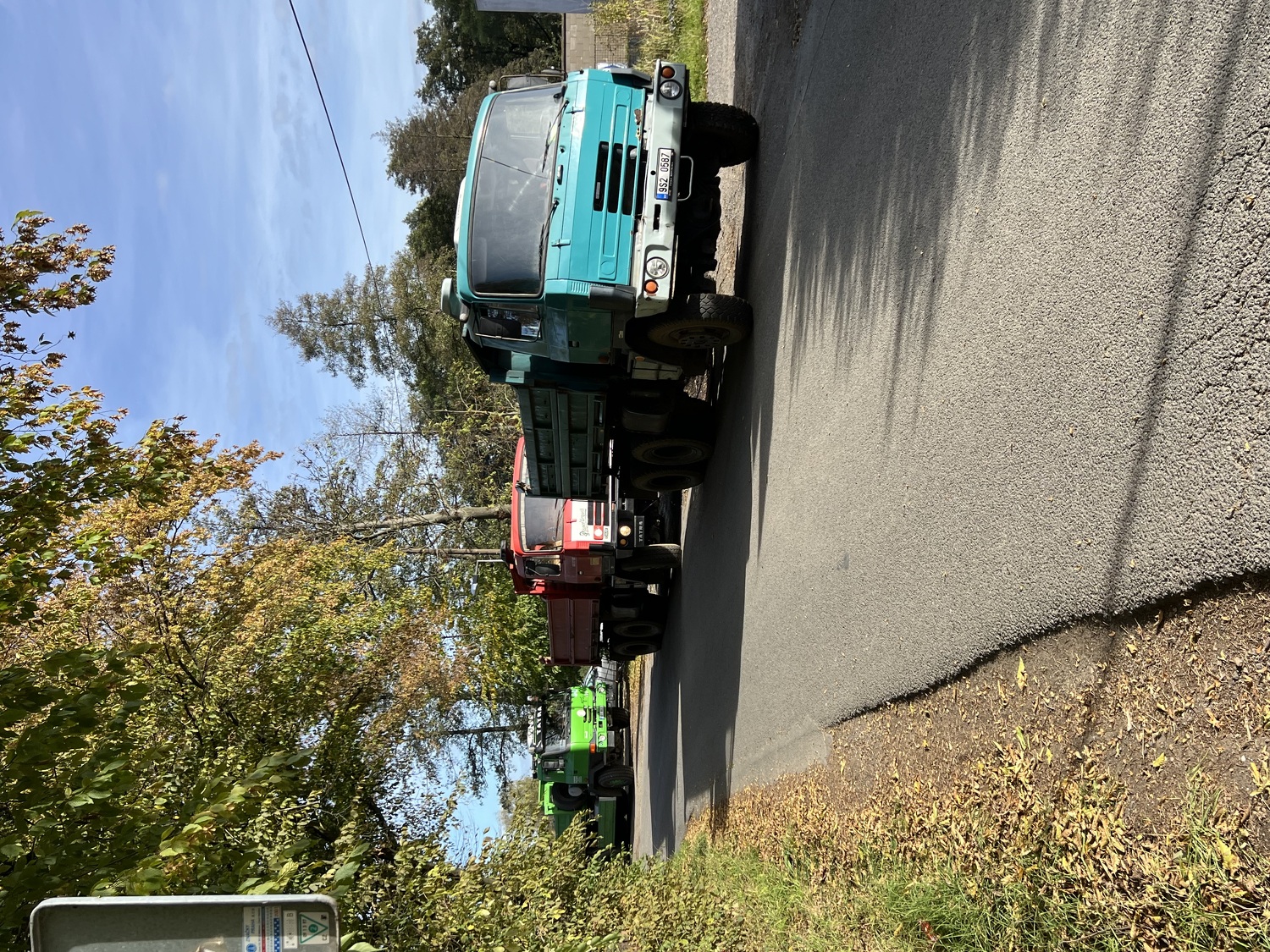

V průběhu zimních měsíců bude probíhat odvoz sedimentu z Mlýnského rybníka. Při výjezdu na silnici mohou vznikat drobná omezení, Prosíme dbejte zvýšené opatrnosti.

Bohužel z důvodu havarijního stavu mostu musí nákladní vozidla využít velmi dlouhou objízdnou trasu přes Úvaly.

ikona 2025-09 DIO-rybník-Kvetnice [PDF 3.2 MB]

27. 8. 2025

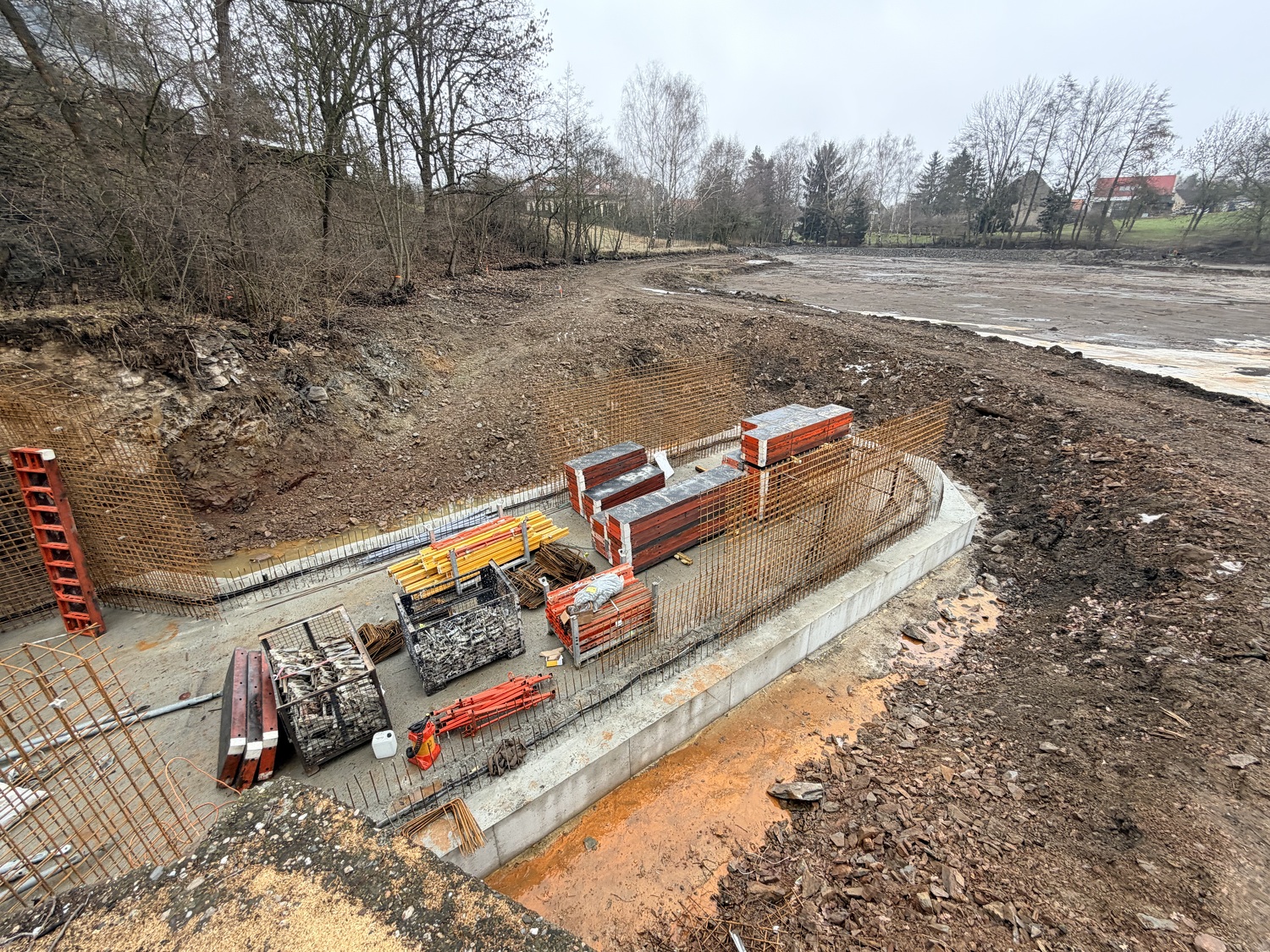

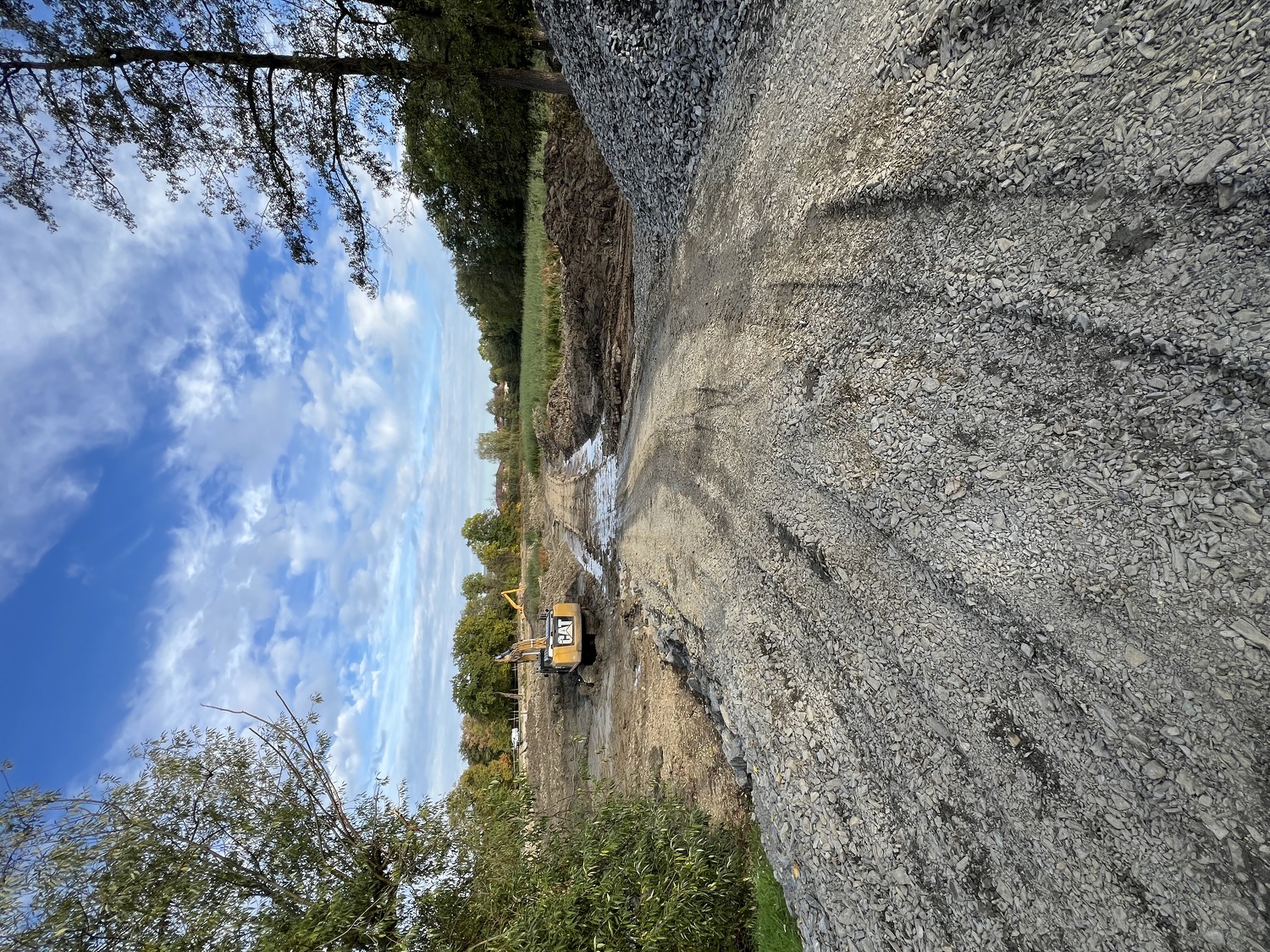

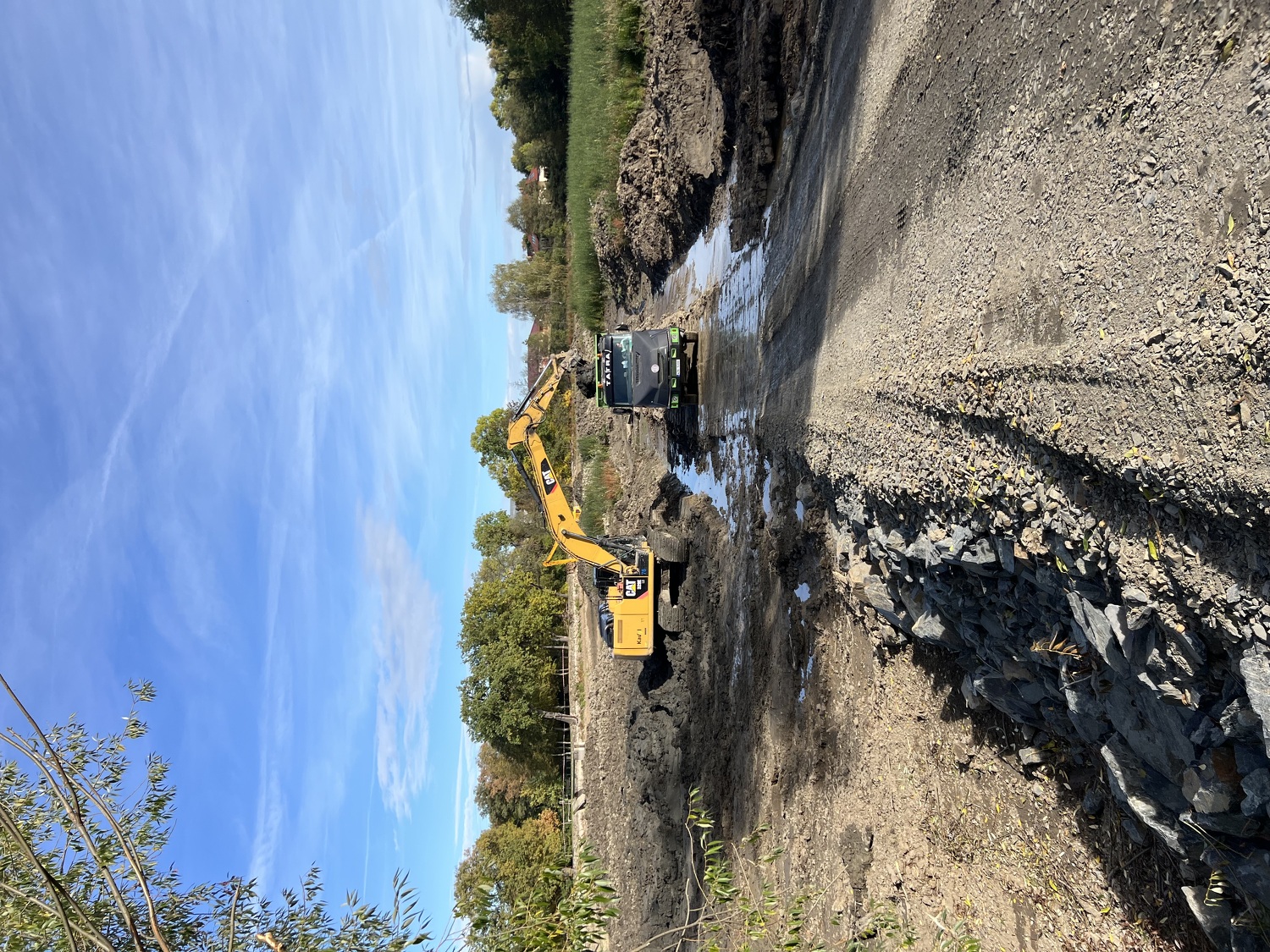

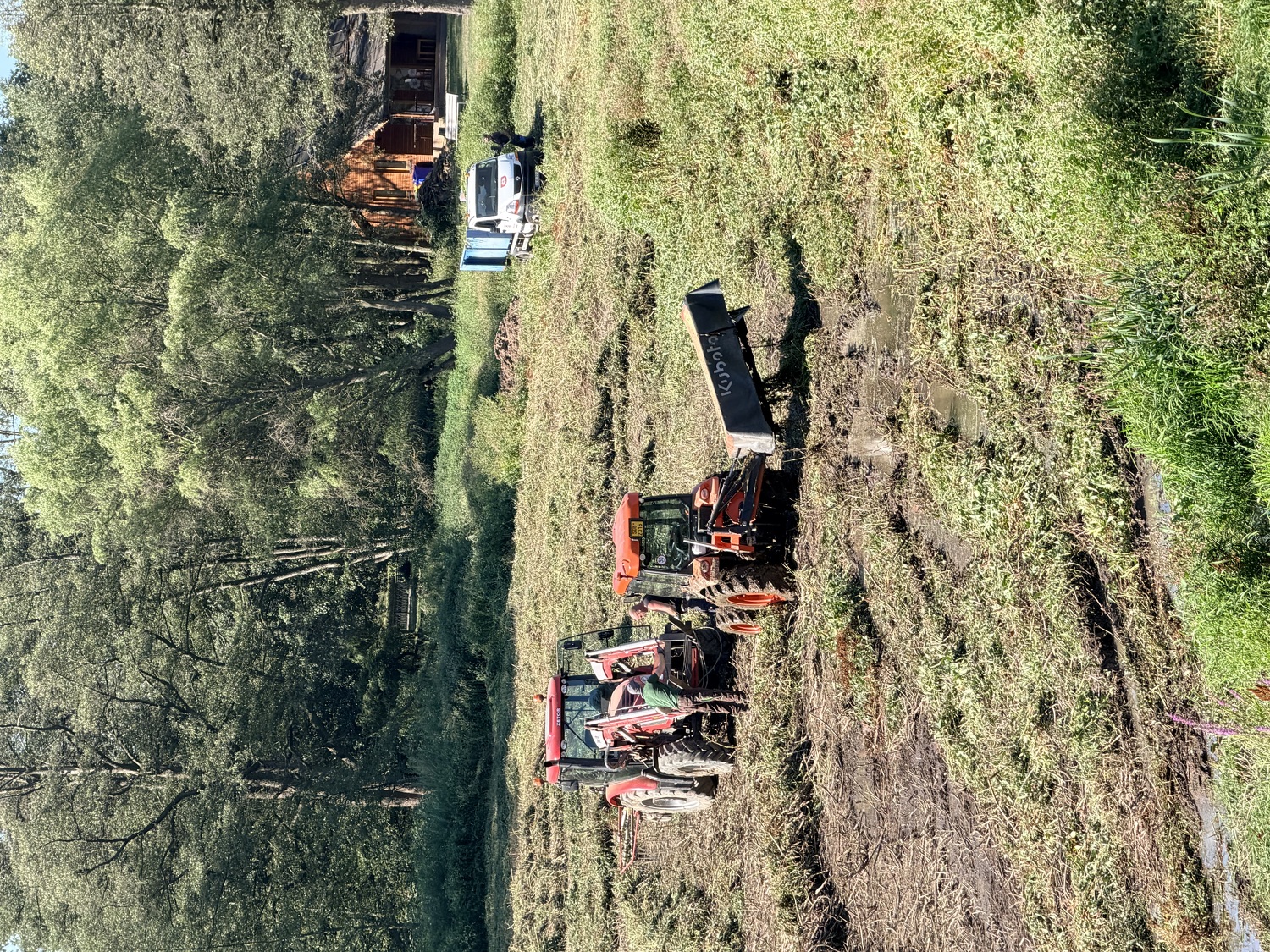

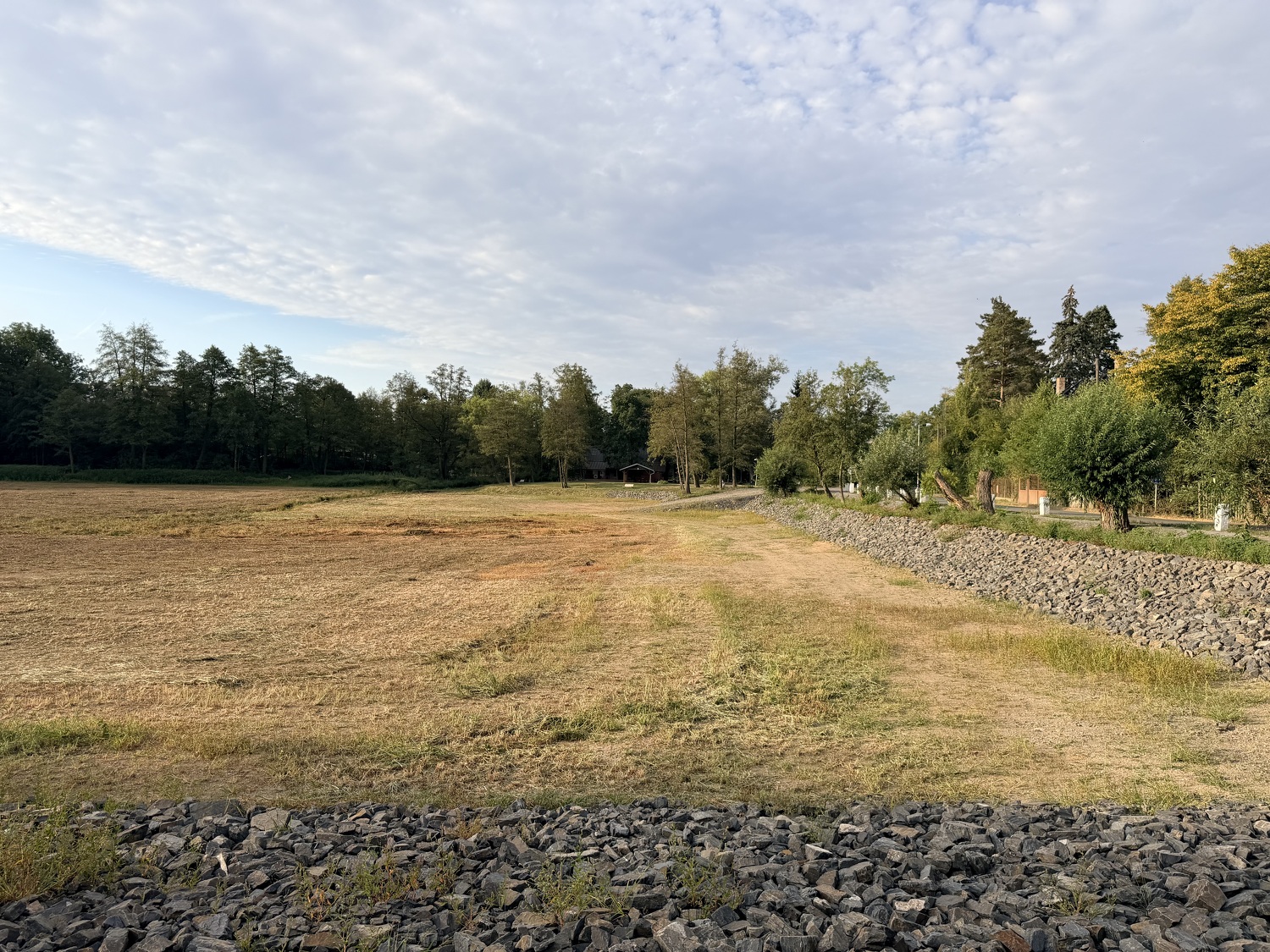

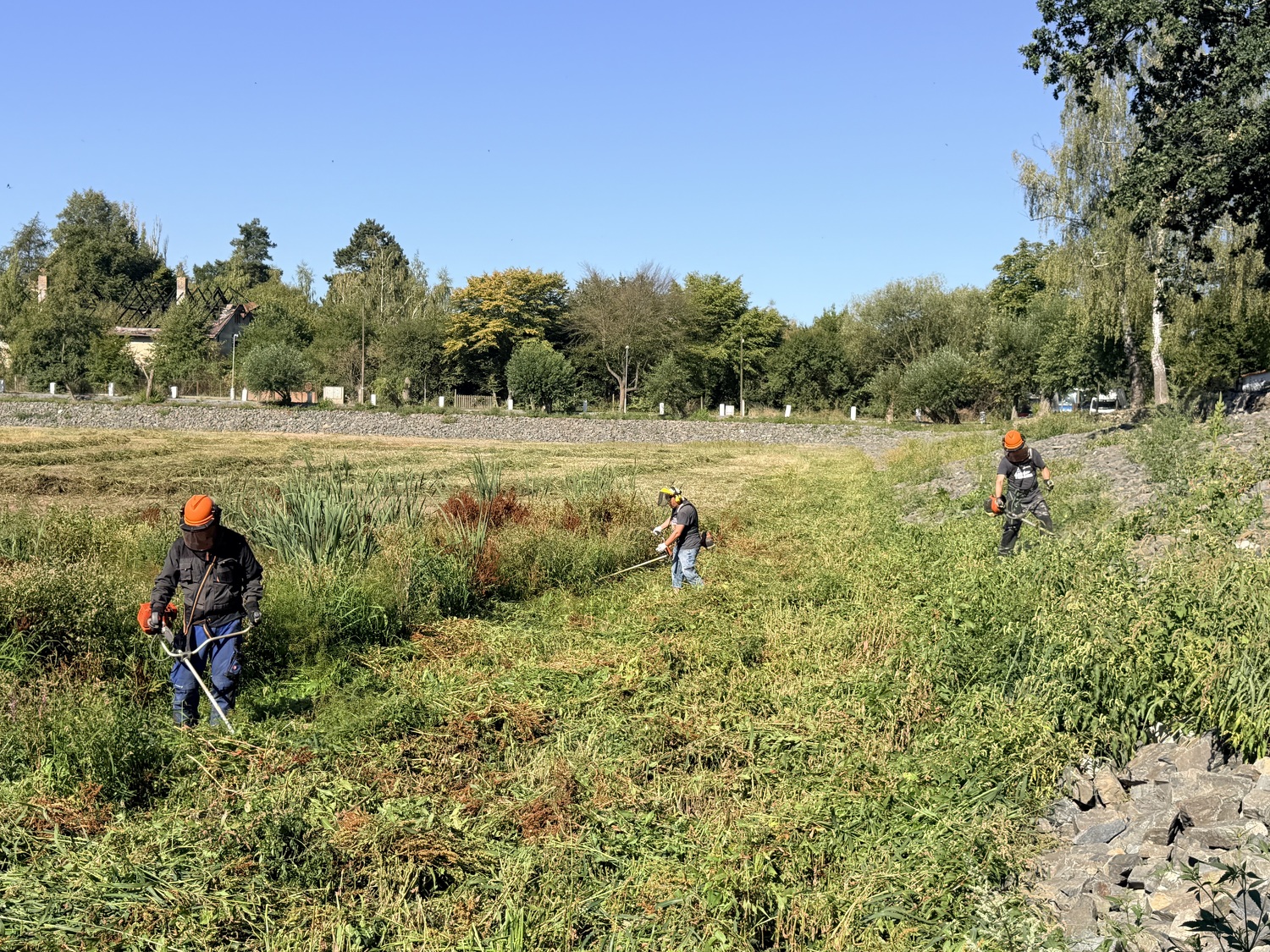

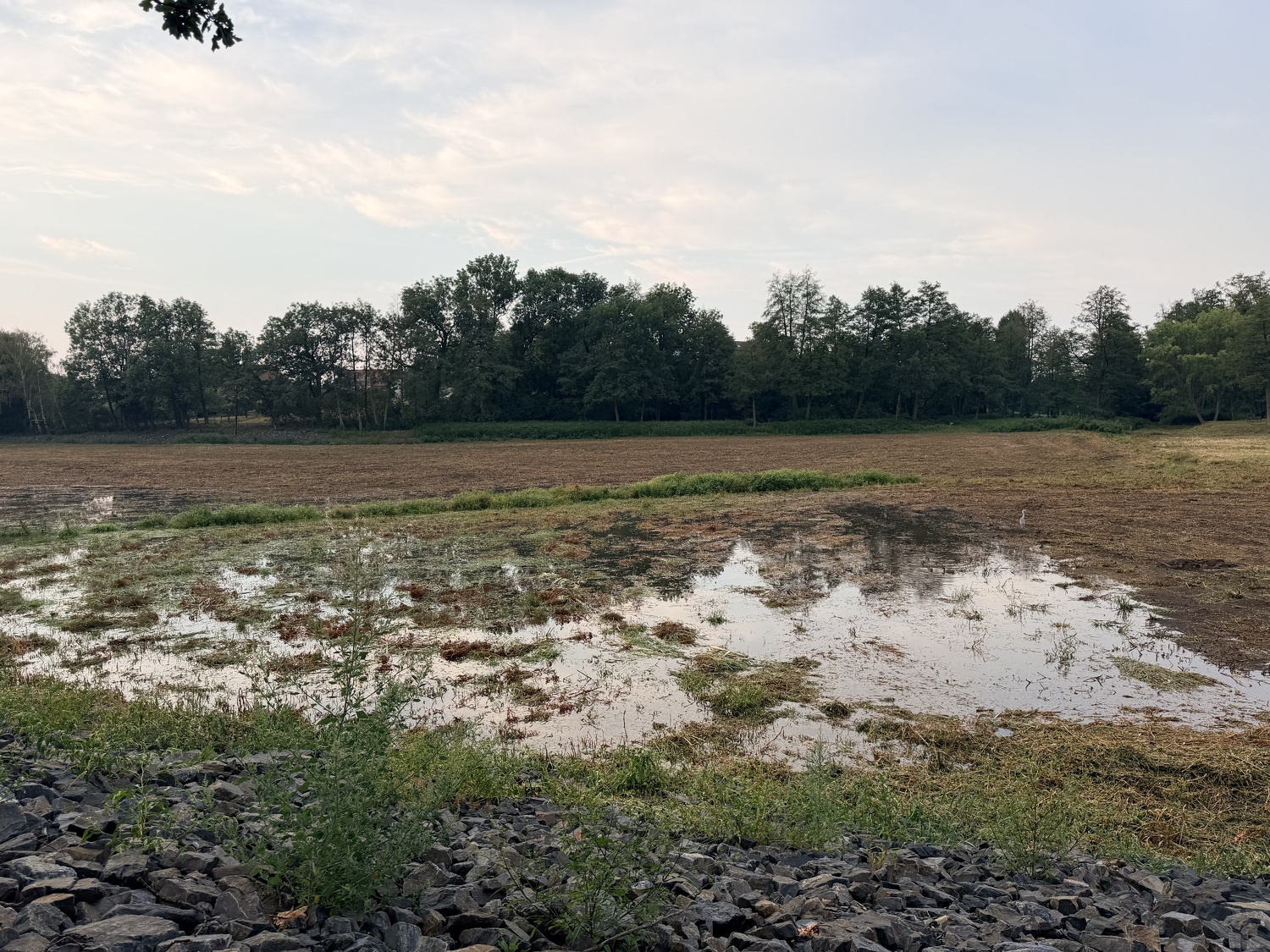

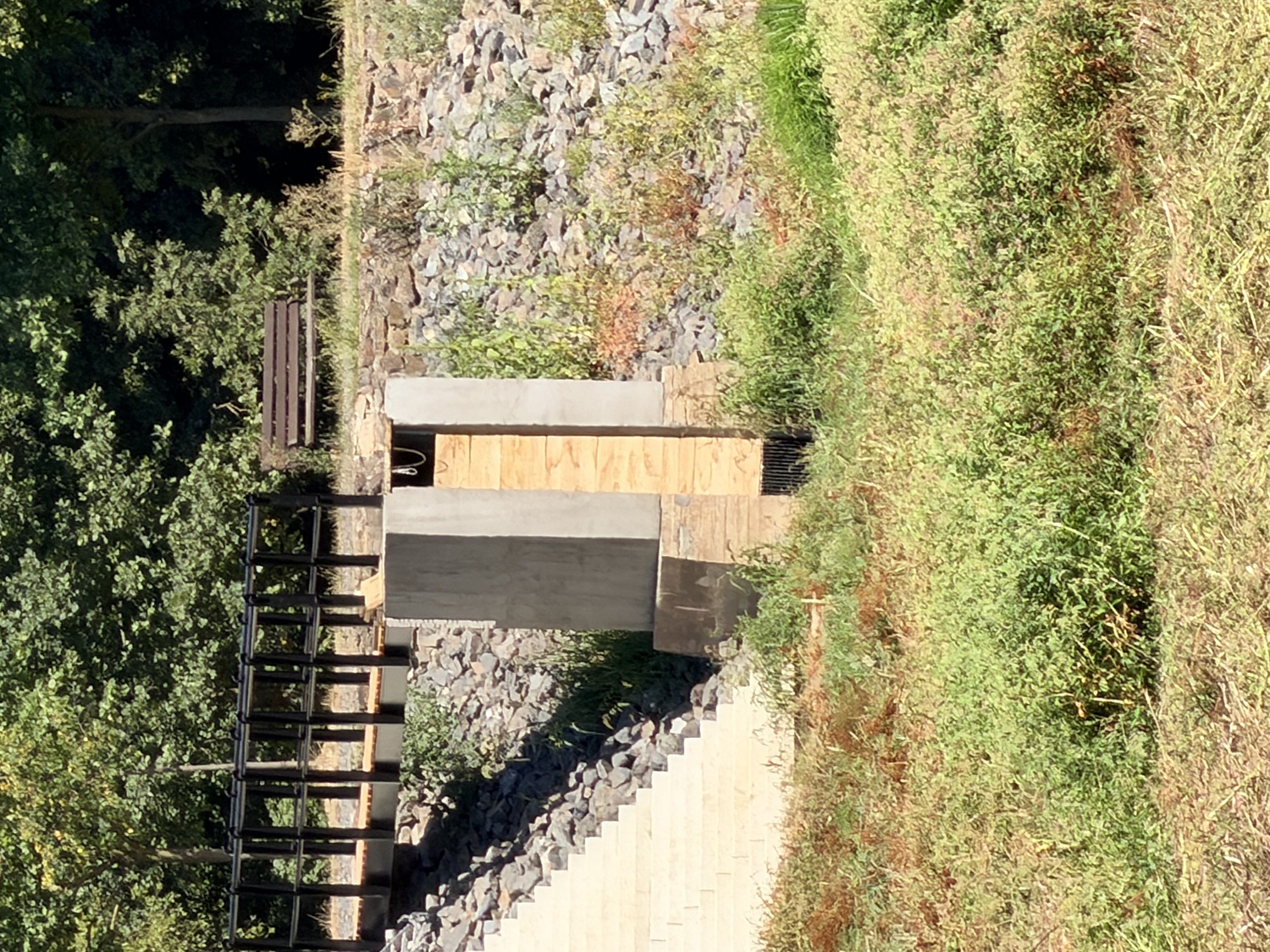

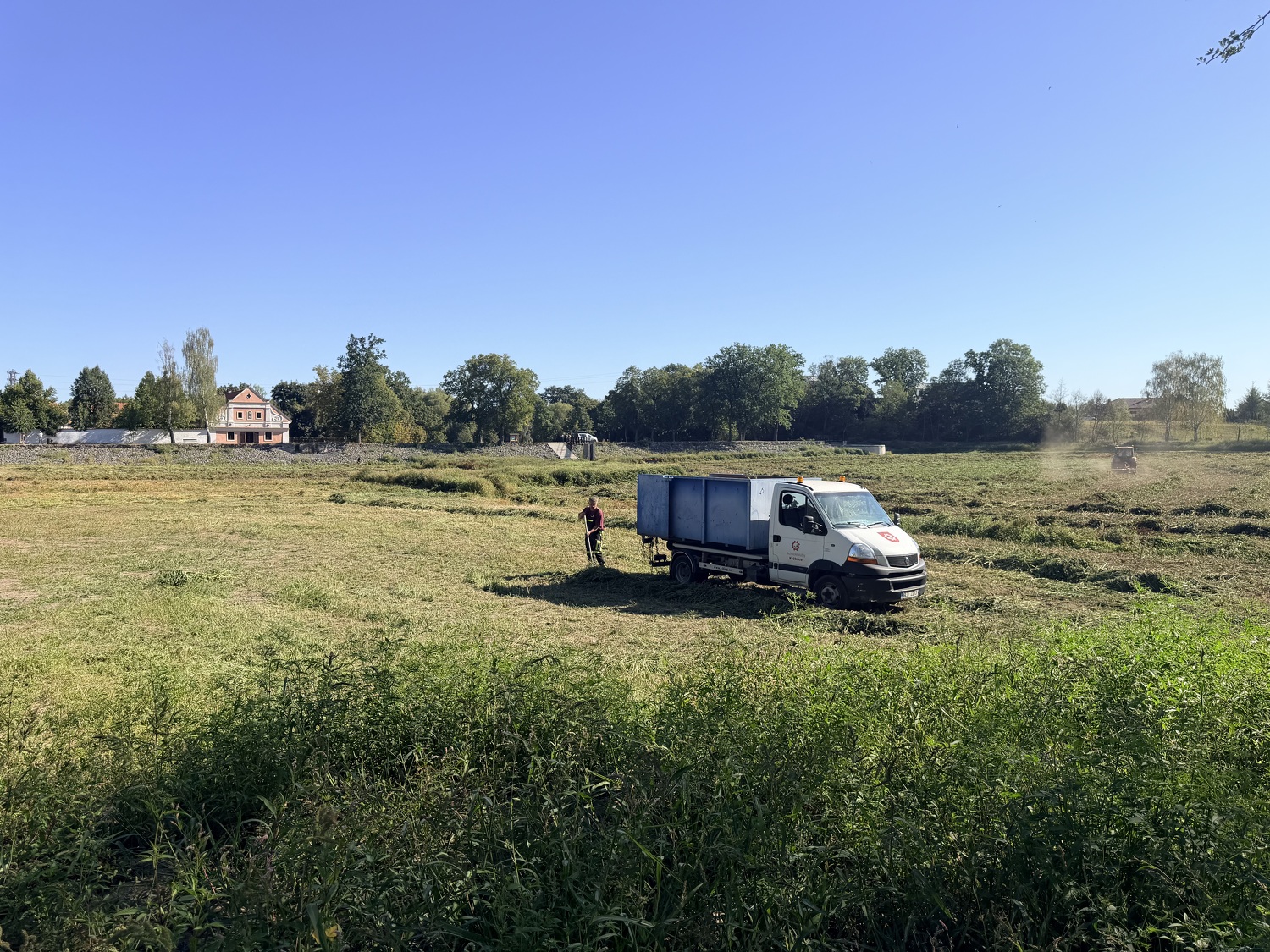

Práce jsou zahájeny, dbejte prosím zvýšené opatrnosti v okolí celého rybníka!

Zdě několik fotek z počátku stavby:

29. 7. 2025

Staveniště předáno zhotoviteli

Mlýnský rybník v Květnici byl oficiálně předán zhotoviteli jako staveniště. V nejbližších týdnech se můžete těšit (a zároveň připravit) na zahájení bagrovacích a stavebních prací, které budou probíhat za pomoci těžké techniky a odvozu materiálu nákladními automobily.

  • O oficiální trase  a době pro tyto vozy Vás budeme informovat, jakmile ji stanoví KSÚS.
    🏗 Současně odstartují stavební práce na zpevnění břehu podél komunikace Na Ladech, oprava hráze a také výstavba nové bezobslužné přelivové hrany, která zajistí bezpečné a moderní fungování rybníka i v době povodní.
  • Prosíme občany, aby nevstupovali na plochu rybníka ani do jeho bezprostředního okolí, kde se bude pohybovat těžká technika.  Hráz i Květinová louka zůstávají přístupné, ale prosíme o zvýšenou opatrnost při pohybu v jejich okolí a respektování omezení, která stavba přinese.

Děkujeme za pochopení a spolupráci – o všech důležitých krocích vás budeme včas a pravidelně informovat.
Společně tvoříme bezpečnější a krásnější Květnici!

18. 6. 2025

Byla ukončena podlimitní veřejná zakázka na zhotovitele!

  • Bylo doručeno 5 nabídek s nabídkovými cenami od 13.951.717,51 do 23.159.400 Kč. Uchazeč s nejnižší cenou svoji nabídku na výzvu nedoplnil a ze zakázky odstoupil. Hodnocena tedy byla druhá nabídka v pořadí, která splňovala veškeré náležitosti.
  • Smlouva o dílo tak byla podepsána se společností Kavyl spol. s r. o. z Mohelna za cenu 20.327.825,34 Kč vč. DPH. Více než polovina těchto nákladů (až 12.430.000,- Kč) bude spolufinancováno ze SFŽP formou dotace.
  • Co nejdříve bude naplánovaná společná koordinační schůzka, abychom dokázali tento náročný projekt skloubit s probíhající rekonstrukcí ulice V Zelených a křižovatky na rozcestí, potřebami zemědělce, požadavky biologického dozoru a dalších zainteresovaných stran.
  • Následně budou práce zahájeny. Jako první budou realizovány stavební objekty – oprava hráze a výstavba bezobslužné přelivové hrany. Po sklizni bude vytěženo odvodněné bahno, které bude v souladu se stavebním povolením ukládáno na pole. Upraveny budou taky břehy rybníka.
  • Revitalizace musí být dokončena do března 2026, kdy bude revitalizovaný rybník napuštěn a osazen novou rybí osádkou.
  • Po dobu realizace bude nutné počítat se zvýšeným pohybem techniky  a souvisejícím nepříjemnosti v okolí rybníka. Předem děkujeme za pochopení.

5.4.2025

Výlov rybníka

Proběhl výlov a vypuštění rybníka. Na fotky z akce se můžete podívat zde: https://www.kvetnice.eu/fotogalerie/2025-vylov-mlynskeho-rybniku

28. 3. 2025

Zjištění havarijního stavu

Včera proběhlo na hrázi Mlýnského rybníka místní šetření firmy Vodní díla – TBD a. s. a. Cílem šetření bylo posouzení stále se zhoršující havarijní poruchy bezpečnostního přelivu z hlediska technickobezpečnostního dohledu a bezpečnosti vodního díla.

Specialisté z TBD potvrdili, že za pravou zdí bezpečnostního přelivu z kamenného pískovcového zdiva došlo k otevření průsakových cest s progresivním vývojem a ze zdi stříkají tlakové vývěry. Dále byla identifikována kaverna za kamennou zdí. Dle jejich názoru není možné vyloučit další nepříznivý vývoj a hrozí také propadnutí povrchu terénu za zdí, a to i v prostoru veřejně přístupné cesty pro pěší.

Po zhodnocení havarijní poruchy byla navržena nouzová i nápravná opatření. O tomto nepříznivém vývoji i okamžitém zahájení realizace nouzových opatření jsme informovali dotčené orgány. Stav bude nadále monitorován a ve spolupráci s odborníky vyhodnocován a realizována nezbytná opatření. Na realizaci navržených nápravných opatření dlouhodobě pracujeme a budou realizována v rámci připravované rekonstrukce rybníka.

ikona 2025-03-27 Mlýnský Květnice posouzení poruchy [PDF 144.93 kB]

21. 11. 2024

Podána žádost o dotaci a schváleny související zakázky

  • V srpnu letošního roku jsme prostřednictvím odborné osoby podali žádost o dotaci. Tato žádost byla ze strany fondu akceptována, zkontrolována, vyhodnocena a doporučena k financování.
  • Nyní probíhají úkony na straně fondu a na začátku roku 2025 bychom měli být vyzváni k uzavření smlouvy o poskytnutí dotace ve výši cca 12,43 mil. Kč. Spolufinancování ze strany obce je odhadováno na cca 9,5 mil. Kč. V rozpočtu na rok 2025 s těmito částkami počítáme.
  • Podmínkou dotace je však dokončení realizace do konce roku 2025. Je tedy nezbytné začít podnikat kroky k úspěšné realizaci. S rybáři jsou nyní plánovány potřebné kroky k zajištění výlovu, přemístění části ryb a prodeje tržních ryb.
  • Na včerejším zasedání zastupitelstva obce jsme schválili nezbytné záměry vyhlášení veřejných zakázek na
    • Realizaci stavební prací
    • Stavebí dozor
    • Bilologický dozor

15. 7. 2024

Kladné vyjádření MŽP

  • Pečlivá příprava se vyplatila.
  • Obdrželi jsme kladné vyjádření k projektu pro akci Mlýnský rybník.
  • Začínáme tedy postupně připravovat podklady k podání žádosti o dotaci.
  • Zahájení stavebních prací předpokládáme v roce 2025 v koordinaci s rybáři a okolními obcemi na toku Výmoly.
  • V červnu došlo k významnému průsaku vody v prostoru zdi bezpečnostního přepadu. Je zjevné, že naše projektová příprava kompletní rekonstrukce byla správným krokem.

ikona 2024-07-15 Mlynsky rybník_ML 07.36 NPO-NPŽP Check-list_POSUDEK [PDF 567.5 kB]
ikona 2024-07-04 Mlynsky_Kvetnice_NPONPZP_posudek_odborny [PDF 620.63 kB]

10. 6. 2024

Průsak bezpečnostního přepadu

  • Na Mlýnském rybníce byl v sobotu 8. 6. 2024 zjištěn významný průsak (průtok vody) zdí, jenž je součástí bezpečnostního přepadu.
  • Hned v soboru došlo ke konzultovali možnosti zabezpečení s panem Pavlíčkem.
  • Na základě toho bylo v neděli 9.6.2024 realizována oprava formou provizorního ucpání největších děr dřevěnými kolíky tak, aby byl zamezen průtok vody a tím nedocházelo k vymílání zdiva a materiálu za zdí.

4. 5. 2022

  • Připravujeme opravu hráze rybníka, bezpečnostního přeliv a odbahnění.
  • Mlýnský rybník je dominanta centra obce Květnice, ale i on potřebuje údržbu.
  • Již v roce 2017 byl zpracován posudek technického stavu vodního díla a jeho bezpečnosti při povodních, který ve svých ve svých závěrech uvádí, že „v současné době Mlýnský rybník nevyhovuje požadavkům na zajištění požadované bezpečnosti proti přelití při povodních ve smyslu ČSN 75 2935. Nevyhovuje také stabilita vzdušního svahu hráze v prostoru bývalé MVE (havarijní stav). Byly zjištěny i některé vážné nedostatky v technickém stavu a funkčnosti bezpečnostního přelivu. Vodní dílo je provozuschopné jen se zvýšenými riziky možnosti vzniku škod na hrázi a pod hrází“.
  • Posudek uvádí nápravná opatření, ve kterých „doporučuje prověřit možnosti vybudování nehrazeného přelivu, který bude na lidském faktoru nezávislý. Jedna z možných variant je například kašnový přeliv s dostatečně dlouhou, hydraulicky vhodně tvarovanou, přelivnou hranou (délka cca 20 m), s navazujícím dostatečně kapacitním odpadem. Spádové podmínky v místě stávajícího přelivu jsou vyhovující“.
  • Z uvedených důvodů byla zpracována studie proveditelnosti a v dubnu 2021 jsme zahájili výběr projektanta pro zajištění projektové přípravy celkové opravy rybníka, jejíž součástí bude nejen vybudování přelivové hrany, ale také zpevnění hráze a celkové odbahnění.
  • Bylo provedeno geodetické zaměření mocnosti bahna a také jeho laboratorní rozbor. Z výsledků laboratorních testů vyplývá, že bahno neobsahuje nebezpečné látky a bude možné ho uložit na zemědělskou půdu a nebude nutné hradit drahou likvidaci na skládce nebezpečného odpadu.
  • Dokumentace již byla dokončena a v březnu 2022 byla podána žádost o stavební povolení na příslušném vodoprávním úřadu.
  • Koordinační výkres dokumentace je ke stažení zde: ikona C-3 KVĚTNICE - Koordinační situační výkres [PDF 1.23 MB]
  • Předpokládané stavební náklady činí 18 mil. Kč, maximální výši dotace odhadujeme předběžně na 14 mil. Kč.
  • Vhodné dotační tituly ministerstva zemědělství očekáváme na podzim roku 2022, přičemž do tohoto data bychom měli mít připraveny všechny potřebné podklady.
