Zklidnění dopravy - Devětsilová

 25.6.2026

Souhrnné stanovisko obce k realizaci projektu zklidnění dopravy v ulici Devětsilová

Vážení občané,
v souvislosti se zahájenou realizací projektu Zklidnění dopravy v ulici Devětsilová vnímáme dotazy, připomínky i obavy části obyvatel. Považujeme proto za důležité shrnout základní informace, důvody realizace projektu i další postup obce.

Obec byla v minulosti opakovaně upozorňována občany i městskou policií na rychlou jízdu vozidel anedodržování přednosti zprava v ulici Devětsilová. Právě tyto podněty, společně s charakterem komunikace, byly jedním z hlavních důvodů, proč se obec začala projektem zklidnění dopravy v této lokalitě zabývat. Cílem projektu není komukoli zbytečně komplikovat každodenní provoz, ale zvýšit bezpečnost v ulici, která je dlouhým přímým úsekem a svým profilem řidiče k rychlé jízdě svádí, i přes to, že jde o obytnou zónu (max 20 km/h).

Projekt nebyl připravován neveřejně ani nahodile. Obec o něm průběžně informovala na svých oficiálních komunikačních kanálech a jednotlivé kroky byly zveřejňovány včetně příslušných podkladů.

Časová osa:

  • První zmínka o místním šetření za účasti Policie ČR dne 16.01.2024.
  • Dne 09.06.2025 jsme o projektu informovali také na Facebooku a na stránce projektu (včetně upozornění v aktualitách a e-mailové rozesílky).
  • Dne 21. 7. 2025 následovala informace o nesouhlasném stanovisku Policie ČR k původnímu návrhu a o přepracování projektu.
  • Dne 18.06.2025 zastupitelstvo schválilo záměr na tuto zakázku a tím, že výsledná podoba bude ještě upravena na základě projednání záměru s Policií ČR. Schváleno všemi přítomnými zastupiteli.

    Pro: 5 - Beránek, Foltýn, Houžvičková, Král, Piknová
    Proti: 0
    Zdržel se: 0

  • Dne 30. 1. 2026 bylo na úřední desce zveřejněno oznámení zahájení řízení o stanovení místní úpravy provozu včetně návrhu opatření.

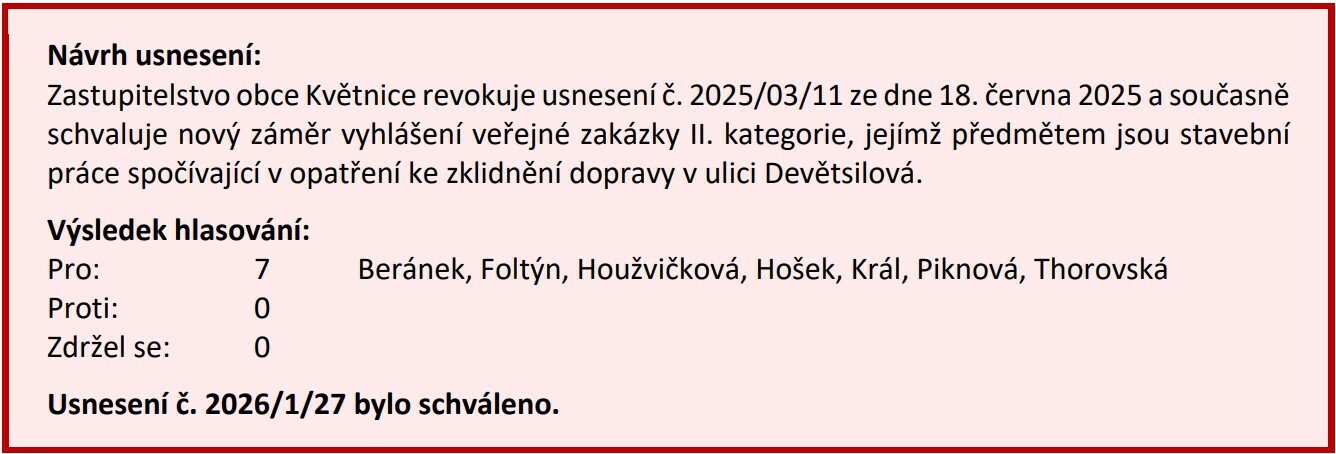

  • Dne 09.02.2026 jsme pro vyloučení všech pochybností předložili finalizovaný záměr ke schválení znovu. Byl schválen všemi sedmi zastupiteli.
    • Výsledek hlasování:

Pro: 7  - Beránek, Foltýn, Houžvičková, Hošek, Král, Piknová, Thorovská
Proti: 0
Zdržel se: 0

  • 23. 3. 2026 bylo vydáno povolení záměru
  • Dne 5. 5. 2026 byla podepsána a zveřejněna smlouva o dílo.
  • dne 2. 6. 2026 bylo staveniště předáno realizační firmě, která zahájila práce.

Rozumíme tomu, že ve chvíli, kdy se opatření začíná fyzicky realizovat v terénu, může být jeho dopad pro část obyvatel zřetelnější než ve fázi projektových výkresů a zveřejněných podkladů. Současně je však třeba uvést, že v této fázi již obec není v situaci, kdy by bylo možné stavbu jednoduše zastavit.

Plánované projednání na nadcházejícím zasedání zastupitelstva je výhradně za účelem informování o tom, že byla podepsána příslušná smlouva, jak nám ukládá příslušná interní směrnice.

Obec má uzavřenou smlouvu se zhotovitelem, probíhá plnění zakázky a zhotovitel již zahájil přípravu a realizaci prací. Obec proto musí postupovat právně korektně, hospodárně a s ohledem na závazky, které jí z uzavřené smlouvy vyplývají. Zakázka je vedena jako veřejná zakázka malého rozsahu na stavební práce a nachází se ve fázi plnění smlouvy.

Neignorujeme připomínky občanů, ale současně nemůžeme zrušit řádně připravenou, povolenou a smluvně zahájenou stavbu až ve chvíli, kdy je fyzicky vidět v terénu. Budeme však pečlivě sledovat její skutečné dopady a jsme připraveni řešit konkrétní provozní problémy, které se po dokončení stavby případně ukážou jako důvodné.

Nyní tedy nejsme ve fázi, kdy lze celý schválený a smluvně zajištěný projekt zastavit nebo zásadně přeprojektovat. Jsme však připraveni po dokončení realizace vyhodnotit jeho reálné fungování v provozu a zabývat se případnými konkrétními podněty, zejména v oblasti dopravního značení, přehlednosti, bezpečnosti a dalších provozních detailů.

Současně nás mrzí osobní, urážlivé nebo vulgární útoky, které se v souvislosti s touto věcí objevují. Kritika rozhodnutí obce je legitimní a patří k veřejné debatě. Osobní napadání konkrétních osob však k věcné diskusi nepřispívá a podle našeho názoru do Květnice nepatří. Budeme rádi, pokud se debata povede slušně, věcně a s respektem k tomu, že všem nám jde o bezpečné a příjemné prostředí v obci.

Obec dlouhodobě řeší řadu podnětů a projektů, které mají zlepšovat kvalitu života v Květnici. U každého opatření se snažíme hledat řešení, které je zákonné, odborně obhajitelné a přínosné pro celek. Současně si uvědomujeme, že ne každé rozhodnutí může vyhovovat všem obyvatelům bez rozdílu. I proto považujeme za důležité rozhodovat na základě podkladů, stanovisek příslušných orgánů, bezpečnostních hledisek a odpovědného nakládání s veřejnými prostředky.

Děkujeme všem, kteří se do diskuse zapojují věcně a konstruktivně. Naším cílem není vytvářet zbytečné komplikace, ale zvýšit bezpečnost dopravy v lokalitě a hledat odpovídající řešení.

https://www.kvetnice.eu/projekty-obce/zklidneni-dopravy-devetsilova/

Vedení obce Květnice

16.06.2026

Příprava a schválení projektu

Na sociálních sítích jsme zaznamenali konkrétní připomínky k projektu. Mrzí nás, že přicházejí až nyní ve stádiu realizace.
Projekt připravujeme (a zveřejňujeme) již od minulého roku.
  • První zmínka o místním šetření za účasti Policie ČR dne 16.01.2024.
  • Dne 09.06.2025 jsme o projektu informovali také na Facebooku a na stránce projektu (včetně upozornění v aktualitách a e-mailové rozesílky).
  • Dne 18.06.2025 zastupitelstvo schválilo záměr na tuto zakázku a tím, že výsledná podoba bude ještě upravena na základě projednání záměru s Policií ČR. Schváleno všemi přítomnými zastupiteli.
    • Výsledek hlasování:

Pro: 5 - Beránek, Foltýn, Houžvičková, Král, Piknová
Proti: 0
Zdržel se: 0

  • Dne 09.02.2026 jsme pro vyloučení všech pochybností předložili finalizovaný záměr ke schválení znovu. Byl schválen všemi sedmi zastupiteli.
    • Výsledek hlasování:

Pro: 7  - Beránek, Foltýn, Houžvičková, Hošek, Král, Piknová, Thorovská
Proti: 0
Zdržel se: 0

Vypořádání konkrétních připomínek

Stanovisko autorizovaného projektanta dopravních staveb:

Celkově je potřeba si uvědomit, že byla řešena lokalita obytné zóny, je tedy nutné klást důraz na uplatnění zklidňujících prvků (prvky by měly být navrženy ideálně tak, aby neumožňovaly rychlost jízdy vyšší než 20 km/h). Standartně se navrhují zúžená místa, šikany apod. se střídavým provozem. Pobytová funkce převládá nad funkcí dopravní. Návrhové prvky obytné zóny jsou tedy výrazně odlišné od komunikací vyšších tříd, viz, TP 132 (01/2025).

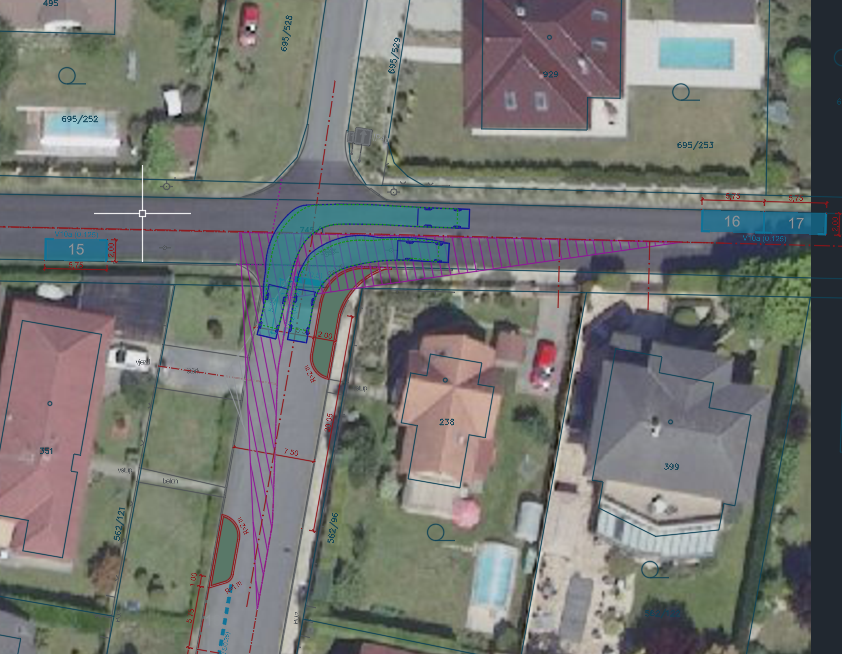

Připomínka: "Na křižovatce s ulicí Kontryhelová budou vozidla přijíždějící Devětsilovou z jihu opět nucena vjet do protisměru, protože neuvidí, zda přijíždí vozidlo zprava, kterému musí dát přednost. V případě setkání dvou vozidel pak bude vozidlo v Devětsilové couvat zpět, aby dalo přednost? Bezpečný prostor pro dvě auta vedle sebe tam nezbývá."

  • Přidáním ostrůvku a odsazením jízdní stopy od stávajícího oplocení byly zlepšeny původně nevyhovující rozhledové poměry vpravo z ulice Devětsilová na ulici Kontryhelová.
  • Poloměr nového nároží je navržen v souladu s ČSN 73 6110, tj. o hodnotě R = 4,0 m.
  • Současný průjezd 2 osobních vozidel, viz výstřižek, byl posouzen jako vyhovující.

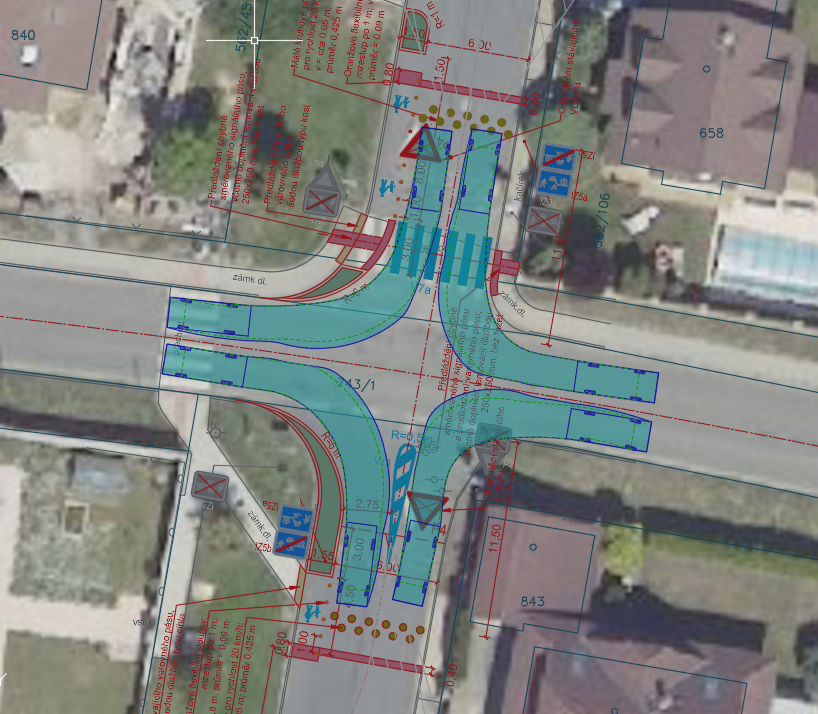

Připomínka: "Na křižovatce s ulicí K Sibřině budou vozidla odbočující z vedlejší ulice nucena najíždět do protisměru, kam z hlavní ulice, na které je rychlost 50, není vidět."

  • Poloměr nových nároží je navržen v souladu s ČSN 73 6110, tj. o hodnotě R = 6,0 m.
  • Prověřena byla všechna pravá odbočení v rámci připojované obytné zóny; z posouzení vyplynulo, že pro připojení na krajskou komunikaci (ul. K Sibřině) není nezbytné najetí do protisměrného jízdního pruhu.

02.06. 2026

Převzetí staveniště realizační firmou

Dnes realizační firma oficiálně převzala staveniště a zahájila práce na projektu „Zklidnění dopravy Devětsilová“. V první fázi bude probíhat vytyčení dotčených míst a příprava stavby. Následně budou zahájeny stavební práce spojené s výstavbou zpomalovacích zálivů, jejichž cílem je zvýšení bezpečnosti a zklidnění dopravy v lokalitě. Stavba bude postupovat od jižní části ulice směrem na sever. Předpokládaný termín dokončení je do konce července, přičemž realizační firma deklarovala snahu dokončit práce v co nejkratším možném termínu.

Po dobu realizace může docházet k dočasným dopravním omezením. Prosíme proto všechny řidiče, cyklisty i chodce o zvýšenou opatrnost, respektování přechodného dopravního značení a ohleduplnost vůči pracovníkům na stavbě. Děkujeme Vám za trpělivost, součinnost a přizpůsobení chování na komunikaci během realizace projektu. Věříme, že výsledkem bude bezpečnější a příjemnější prostředí pro všechny obyvatele této části Květnice.

Děkujeme za pochopení.

09. 05. 2026

Zakázka a zahájení realizace

Po uskutečněném poptávkovém řízení v souladu se směrnicí o zadávání zakázek v obci Květnice byla dne 5. 5. 2026 podepsána a řádně zveřejněna smlouva o dílo. V rámci poptávkového řízení bylo osloveno pět dodavatelů a podány tři nabídky. Vítězným dodavatelem je společnost Kramarenko s.r.o., Běhounkova 2344/27, 158 00 Praha 5 a celková cena činí 1 730 815 Kč bez DPH.
Brzy tedy budou zahájeny stavební práce.

23.03.2026

Povolení záměru

Dnes jsme obdrželi stanovení místní úpravy provozu na pozemních komunikacích (povolení záměru). Připravujeme tedy zakázku na realizaci v souladu s usnesením zastupitelstva č. 2026/1/27 ze dne 9. února 2026.

8.2.2026

Podána žádost o povolení záměru

Dne 30.1.2026 bylo na úřední desce obce zveřejněno oznámení zahájení řízení o stanovení místní úpravy provozu na pozemních komunikacích, včetně návrhu opatření který je přílohou:

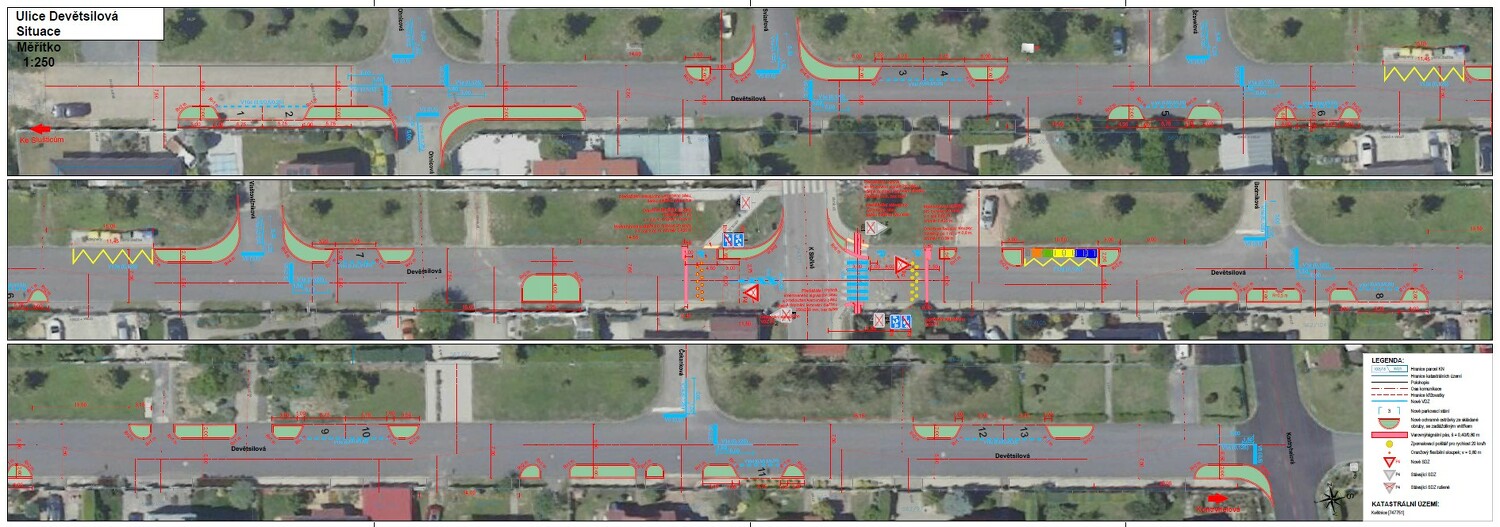

Situace:

Situace s rozhledy:

21. 7 2025

Nesouhlasné stanovisko PČR a parkování v okolí

Navržené řešení (zklidnění dopravy v ulici Devětsilová) nebylo odsouhlaseno ze strany Policie ČR, aktuálně tedy projekt přepracováváme.

Současně ale připravujeme projekt doplnění vodorovného dopravního značení pro umístění návštěvnických parkovacích míst v Květnici II.

První dvě fáze už máme povolené, třetí je aktuálně odeslána ke schválení na PČR a odbor dopravy.

Následně dojde k realizaci samotného dopravního značení.

6. 6. 2025

Jak jsme dříve zmínili, zahájili jsme přípravu projektu, kterým chceme efektivně omezit možnost rychlé jízdy v ulici Devětsilová, která svou povahou některé řidiče svádí.

Projektant zpracoval několik variant, z nichž jsme po několika jednáních vybrali tu, podle nás, nejvhodnější. Ostatní varianty byly buď příliš investičně nákladné, nebo neobsahovaly dostatek návštěvnických parkovacích míst. Zvolená varianta navíc obsahuje vizuálně oddělený pás pro pěší, a to nám přišlo velmi vhodné.

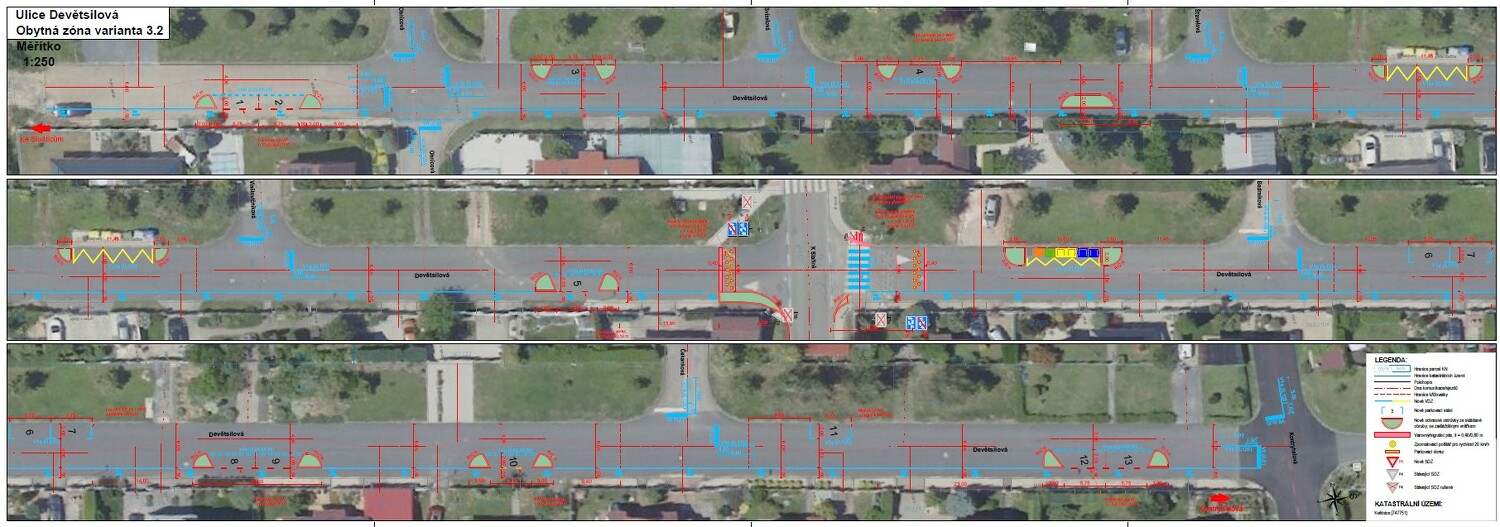

Řešení zklidnění dopravy spočívá v úpravách, které řidičům znemožní přímou jízdu. Na silnici budou nově umístěny ostrůvky oddělující nově vymezená parkovací stání. Plus bude doplněno vodorovné dopravní značení. Ostrůvky budou jsou navrženy bez nutnosti zásahu do vozovky, a to pomocí mobilních obrubníků vyplněných zámkovou dlažbou.

Ilustrační foto:

STAV PROJEKTU

Zahájení
Přípravná jednání
Projektová příprava
Stavební povolení
Zadávací řízení
Probíhá realizace
Projekt dokončen
Ukončení

Legenda

  Nezahájeno.
  Právě probíhá.
  Ukončeno.
